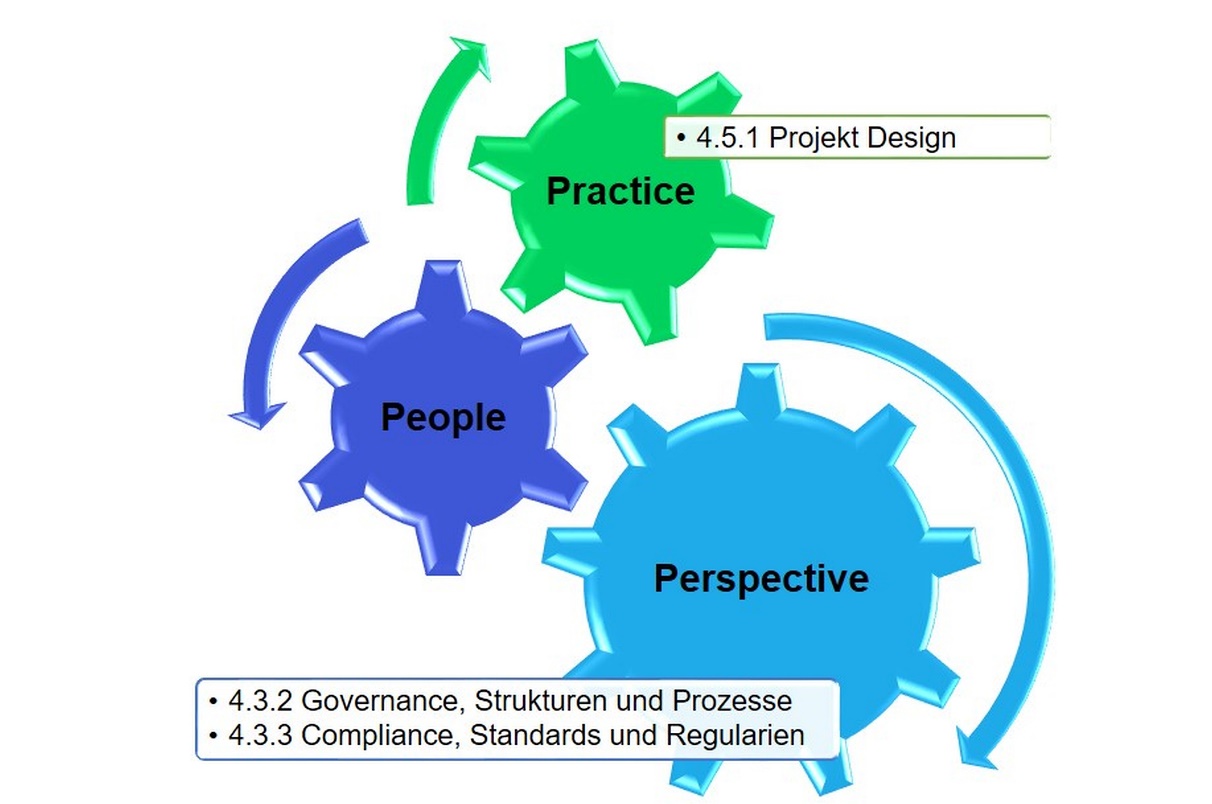

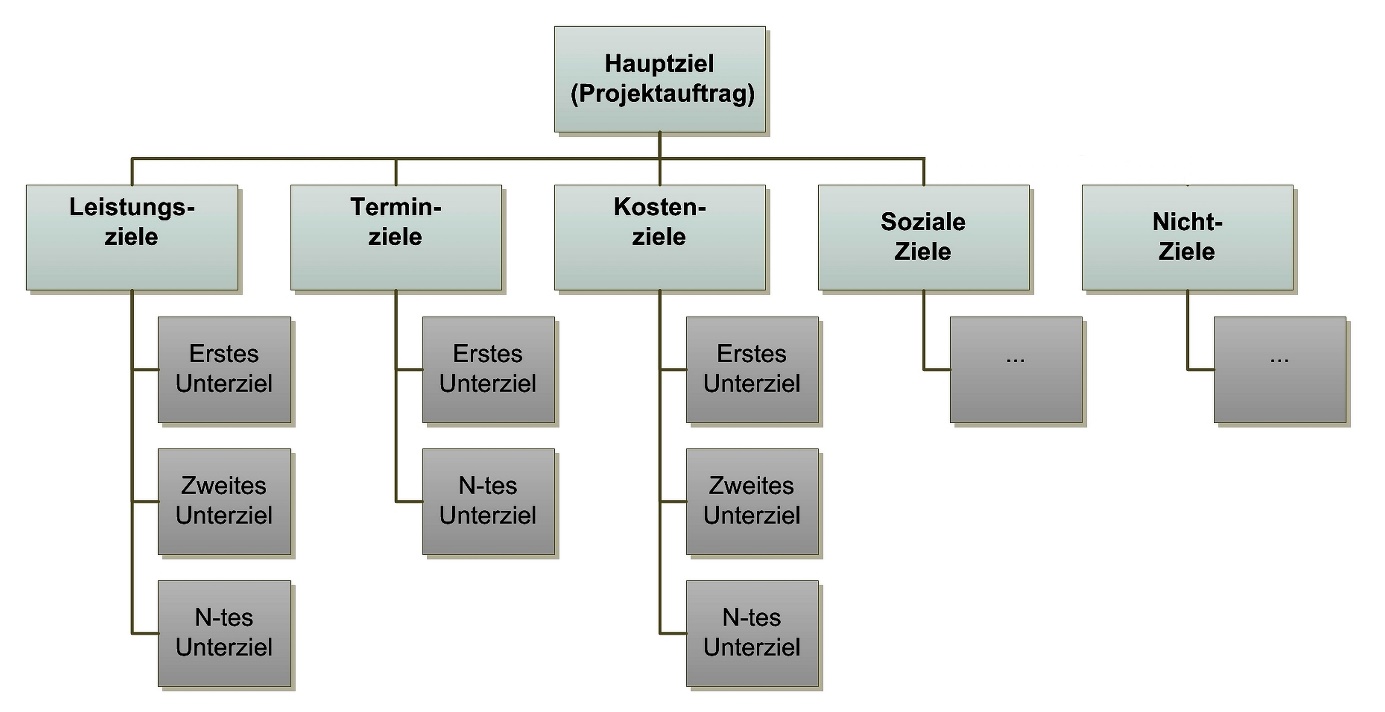

Grundlagen des Projektmanagements
Herzlichen Dank an Marcus Schulz für die Freigabe dieser Inhalte in digitaler Form.
Diese Inhalte finden Sie in Buchform hier
Abbildung 1 - ICB-Elemente in den Grundlagen des PM
Die im Folgenden erläuterten Begriffe – Projekt, Projektmanagement, Prozess, Aufgabe, Projektportfolio, Projektmanagement-Office und Projektarten sind Inhalte der ICB-Elemente Governance, Strukturen und Prozesse und Projektdesign.
Governance, Strukturen und Prozesse (4.3.2) „Die Kompetenz Governance, Strukturen und Prozesse definiert das Verständnis für und die Abstimmung mit den gewachsenen Strukturen, Systemen und Prozessen der Organisation, welche Unterstützung für Projekte bieten und Einfluss auf ihre Organisation, ihre Einführung und ihr Management haben.“ [GPM17a, Seite 47] |
Projektdesign (4.5.1) „Die Kompetenz Projektdesign definiert, wie die Bedürfnisse, Wünsche und Einflüsse der Organisation(en) von Einzelnen interpretiert und gewichtet werden und auf das höchste Level des Projektdesigns übertragen werden, um die höchste Erfolgswahrscheinlichkeit sicherzustellen.“ [GPM17a, Seite 106] |
Begriffsklärung
4.3.2 Governance, Strukturen und Prozesse / Bloom’sche Taxonomie 2 – Verstehen
4.5.1 Projektdesign / Bloom’sche Taxonomie 2 - Verstehen
Begriff |
Erklärung |
Projekt |
Die DIN 69901 nennt ein Projekt ein „Vorhaben, das im Wesentlichen durch die Einmaligkeit seiner Bedingungen gekennzeichnet ist“. [DIN16a] Gemäß der ICB 4.0 ist ein Projekt „ein einmaliges, zeitlich befristetes, interdisziplinäres, organisiertes Vorhaben, um festgelegte Arbeitsergebnisse im Rahmen vorab definierter Anforderungen und Rahmenbedingungen zu erzielen.“ [GPM17a] Die daraus abgeleiteten Merkmale eines Projekts sind
|
Projektmanagement |
In der DIN 69901 wird Projektmanagement als „Gesamtheit von Führungsaufgaben, -organisation, -techniken und –mitteln für die Initialisierung, Definition, Planung, Steuerung und den Abschluss von Projekten“ definiert. [DIN16a] Die ICB 4.0 ergänzt dazu „Projektmanagement befasst sich mit der Anwendung von Methoden, Tools, Techniken und Kompetenzen für ein Projekt, um Ziele zu erreichen.“ [GPM17a] Projektmanagement ist eine temporäre Aufgabe während der Laufzeit eines Projekts. |
Prozess |
Allgemein stellt ein Prozess eine Reihe von Aktivitäten dar, die aus einem definierten Input ein definiertes Ergebnis (Output) erzeugen. [MOTZ17] präzisiert diese einfache Definition. Er bezeichnet einen Prozess als „Abfolge von zusammengehörigen und/oder zusammenbetrachteten, in Beziehung und/oder Wechselwirkung stehenden Prozessschritten, die einen zeitlichen Beginn und ein Ende haben und durch die Eingaben in Ergebnisse umgewandelt werden.“ Projektmanagementprozesse finden sich in der DIN 69901, die einen Mindeststandard für Projektmanagement definiert. [DIN16a] |
Aufgabe |
Im Projektkontext sind Aufgaben „aus Ziele abgeleitete Aufforderungen an einzelne Personen, Personengruppen oder Organisationen, eine bestimmte Arbeit … unter gegebenen Bedingungen und Nutzung bestimmter Mittel zu erledigen und dabei die vorgegebenen Ziele zu erreichen.“ [MOTZ17] |
Tabelle 2 - Begriffsklärung
Projektportfolio
4.3.2 Governance, Strukturen und Prozesse / Bloom’sche Taxonomie 1 – Wissen
Werden in einer Organisation mehrere Projekte gleichzeitig oder überlappend durchgeführt spricht man von einem Projektportfolio. Ein Projektportfolio bündelt Projekte in einem abgegrenzten Verantwortungsbereich zum Zweck der übergeordneten Planung und Steuerung. Es orientiert sich an der übergeordneten Zielsetzung (z.B. aus der Strategie) des Unternehmens, wählt unter Berücksichtigung knapper Ressourcen Projekte aus und initiiert diese zu deren Umsetzung. [DIN16d, PATZ17]
Projektportfoliomanagement ist im Gegensatz zum Projekt- und Programmmanagement eine permanente Aufgabe. Wie das PM umfasst auch das Projektportfoliomanagement die Gesamtheit von Führungsaufgaben, -organisation, -techniken und -mitteln hier aber für die übergreifende Planung und Steuerung von Projektportfolios einer Organisation. [DIN16d, MOTZ17]
Projektmanagement-Office
4.3.2 Governance, Strukturen und Prozesse / Bloom’sche Taxonomie 1 – Wissen
Ein Projektmanagement-Office (PMO) ist eine projektübergreifende meist permanente Unterstützungsfunktion, die zum einen den Projekten den methodischen Rahmen und PM-Standards vorgibt, zum anderen die Einführung und Optimierung des Projektmanagementsystems des Unternehmens begleitet. Ein weiterer Aufgabenschwerpunkt ist die operative Unterstützung der Projektleiter und weiteren Projektbeteiligten.
Folgende Tabelle zeigt beispielhaft die Aufgaben, Kompetenzen und Verantwortung (AKV – siehe auch Kapitel 3.5.2) des PMO (in Anlehnung an [PFET17] und [PATZ17])
Aufgabe |
|
Kompetenz (Befugnisse) |
|
Verantwortung |
|
Tabelle 3 - AKV eines Projektmanagement-Office (Beispiel)
Projektarten
4.3.2 Governance, Strukturen und Prozesse / Bloom’sche Taxonomie 1 – Wissen
4.5.1 Projektdesign / Bloom’sche Taxonomie 1 - Wissen
Projekte werden in der Praxis in verschiedene Dimensionen eingruppiert. Häufig werden Projektarten nach dem Objekt (Projektinhalt) klassifiziert [GPM17b]
- Investitionsprojekt
- Forschungs- und Entwicklungsprojekt
- Organisationsprojekt
Projektart |
Beschreibung |
Investitionsprojekt |
erfordern hohen Planungsgrad sowie eine plangemäße Steuerung Beispiele: Bau von Straßen, Messehallen oder die Beschaffung von Flugzeugen, Schiffen oder Großmaschinen |
Forschungs- und Entwicklungsprojekt |
Beziehung von Input und Output ist oft unsicher, Lösungen sind in der Regel reproduzierbar Beispiele: Entwicklung von Medikamenten, Konzepten und Produkten |
Organisationsprojekt |
Erfordern eine variable Planung, da sich durch das Projekt die Grundlagen des Projekts verändern. Dieser Zirkelbezug von Ursache und Wirkung macht eine fortlaufende Anpassung der Vorgehensweise notwendig Beispiele: Entwicklung bzw. Verbesserung der Leistungsfähigkeit oder Wirksamkeit einer Organisation und / oder die organisatorische Umsetzung spezifischer Vorhaben (Messen, Kongress) |
Tabelle 4 - Projektarten nach dem Objekt
Es gibt zahlreiche weitere Möglichkeiten der Projektklassifizierung, beispielsweise nach der Projektorganisation (siehe Kapitel 3.5.1, Seite 66) und der Projektsteuerung (technokratisches bzw. agiles Projekt).
Projektmanagementerfolg
4.5.1 Projekt Design / Bloom’sche Taxonomie 2 – Verstehen
Der Projekterfolg ist laut DIN 69901-5 das „zusammenfassende Ergebnis der Beurteilung des Projektes hinsichtlich der Zielerreichung.“ Dahinter steht zum einen die Einhaltung der vertraglich definierten Parameter – Kosten, Termin, Leistung als ein direkt messbares Ergebnis. Zum anderen die Anerkennung und positive Beurteilung der Projektergebnisse durch Auftraggeber und Kunden, aber auch durch die Projektmitarbeiter und den Projektleiter. [DIN16a]
Die ursprünglichen Dimensionen des Projekterfolges sind zusammengefasst
- Einhalten der geplanten Kosten und Termine
- die erwartete Leistung bzw. Qualität der (technischen) Lösung
- die Zufriedenheit der Beteiligten
Ergänzend dazu finden sich in der Literatur noch weitere Faktoren, die ein Projekt erfolgreich machen. [KERZ17]
- minimale Änderung des Projektziels, d.h. Veränderung der Rahmenbedingungen wurden so gering wie möglich gehalten und unbedingt zwischen Projektleiter und Auftraggeber abgestimmt
- das Unternehmen arbeitete störungsfrei weiter, d.h. das Projekt wurde innerhalb der Richtlinien, Abläufe, Regeln und Vorgaben der Organisation abgewickelt
- die Unternehmenskultur wurde nicht verändert, d.h. auch wenn per Definition jedes Projekt einmalig ist, sollte der Projektleiter nicht von den Mitgliedern seines Projektteams erwarten, dass sie von den Unternehmensnormen abweichen.
Abhängig vom Zeitpunkt der Betrachtung lässt sich der Projekterfolg noch in Anwendungserfolg (beschreibt die Auswirkung bzw. den Erfolg auf dem Markt, also die Nutzenziele des Auftraggebers) und Abwicklungserfolg (beschreibt die Durchführung des Projektes) unterscheiden. [MOTZ17]
Der Projektmanagementerfolg ist mit dem Projekterfolg eng verknüpft, aber nicht als identisch zu betrachten. Professionelles Projektmanagement erhöht in vielen Fällen nachweisbar den Projekterfolg. Ein ausschlaggebender Faktor für den Projektmanagementerfolg ist die effektive und effiziente Verbindung von Projektanforderungen, Aktivitäten und Ergebnissen, um so die Zielsetzungen zu verwirklichen und einen erfolgreichen Projektabschluss zu erreichen. Als Projektmanagementerfolg wird auch eine positive Beurteilung durch die wichtigsten Stakeholder hinsichtlich ihrer Zufriedenheit mit der Abwicklung des Projekts gewertet. [PATZ17]

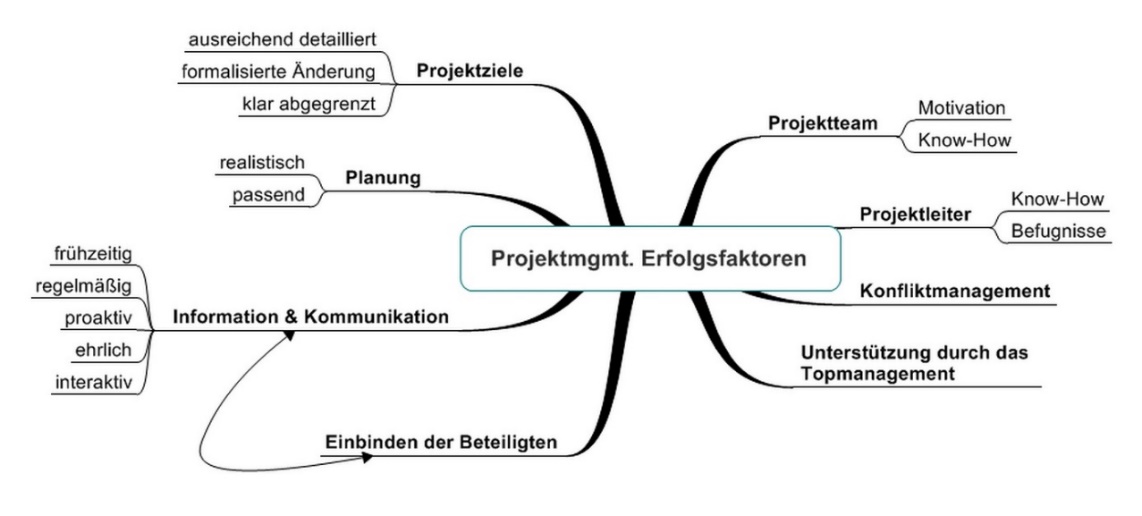

Abbildung 2 – Beispiele für Projektmanagement-Erfolgsfaktoren
Projektmanagementerfolg beginnt bereits mit der Auswahl des passenden Vorgehensmodells für die Abwicklung des Projekts.
Projektmanagementansätze und Vorgehensmodelle
4.5.1 Projekt Design / Bloom’sche Taxonomie 2 – Verstehen
Sequenzieller PM-Ansatz
Eine sequenzielle Vorgehensweise strukturiert Projekte in Phasen, die nacheinander abgearbeitet werden. Streng ausgelegt muss eine Phase erfolgreich abgeschlossen werden, bevor die nächste Phase beginnen kann. [TIMI17, GPM17b]
Typische Vertreter sind das Wasserfallmodell und das V-Model XT. Letzteres ist ein deutscher Standard für die Planung und Durchführung von Systementwicklungsprojekten. Es wird in Unternehmen, Behörden und im militärischen Bereich genutzt.
Iterativ/Inkrementeller PM-Ansatz
Der iterative PM-Ansatz zählt wie der inkrementelle PM-Ansatz zu den sog. „Wiederholenden Vorgehensmodellen“.
Die einzelnen Schritte werden von der Anforderung bis zum ersten Teilergebnis sequenziell durchlaufen, d.h. für jedes Inkrement werden die Anforderungen für das Zwischenziel formuliert, dann entwickelt, implementiert und getestet. Dies wird solange wiederholt, bis am Ende das fertige Gesamtergebnis vorliegt. [TIMI17, GPM17b] Dieses Vorgehen eignet sich bei
- Projektarbeit mit hohen Unsicherheiten
- fehlender Erfahrung für die Bearbeitung
- volatilen[1] Anforderungen
Typische Vertreter dieses Ansatzes sind das Spiralmodell und Rational Unified Process (RUP).
Agiler PM-Ansatz
Die iterativinkrementelle Vorgehensweise des agilen Ansatzes liefert dem Kunden möglichst schnell ein funktionsfähiges System, das in kurzen Iterationsschleifen verbessert und mit zusätzlichen Funktionen erweitert wird. [GPM17b]
Weitere Merkmale dieses PM-Ansatzes sind
- Timeboxing: Die einzelnen Iterationen werden in festen Zeitabschnitten durchlaufen, das heißt alle Beteiligten können sich auf die festgelegten Termine verlassen. Im Falle von Problemen erfolgt keine Terminverschiebung, sondern eine Anpassung des Umfangs der zu erstellenden Version (siehe dazu auch Kap. 8.1.1 Timeboxing).
- Selbstorganisierte Teams: Die Mitglieder im Team sind grundsätzlich gleichberechtigt. Das Team hat die Autonomie, sich selbst so zu organisieren, dass es die Arbeitsanforderungen bestmöglich erfüllen kann.
- Änderungsfreundliche Projektkultur: Im Gegensatz zum klassischen Wasserfallmodell werden Anforderungen und Technologien nicht im „Design Freeze“ unter Änderungskontrolle gestellt. Änderungen werden als Freund, nicht als Gegner des Projekts gesehen und sind damit Bestandteil des Produktentwicklungszyklus.
Für die Gestaltung des agilen PM Ansatzes sind verschiedene Rahmenbedingungen wie das Agile Manifest mit seinen vier Wertepaaren und 12, diese Wertepaare präzisierenden Prinzipien zu berücksichtigen. Da in der agilen Welt immer wieder auf diese Wertepaare Bezug genommen wird, werden sie hier kurz dargestellt
- Individuen und Interaktionen mehr als Prozesse und Werkzeuge
- Funktionierende Software mehr als umfassende Dokumentation
- Zusammenarbeit mit dem Kunden mehr als Vertragsverhandlung
- Reagieren auf Veränderung mehr als das Befolgen eines Plans
Der Fokus liegt in der Agilen Welt auf der linken Seite der Aussage, der rechte Teil wird trotzdem nicht vernachlässigt.[2]
Typische Vertreter dieses Ansatzes sind z.B. Scrum, Crystal, eXtreme Programming (XP), Feature Driven Development (FDD) und Kanban.
Hybrider PM-Ansatz
Unter dem hybriden Projektmanagementansatz wird die Nutzung von Methoden, Rollen, Prozessen und Phasen unterschiedlicher Standards oder Vorgehensmodelle verstanden. Meistens wird das klassische Projektmanagement als Basis verwendet und in verschiedenen Vorgehensweisen mit agilen Elementen bestückt. [TIMI17, MOTZ17]
In einer Studie mit über 1000 Teilnehmern der Hochschule Konstanz gaben 37% der Befragten an, anhand einer „Mischform“ Projekte/ Entwicklungsprozesse zu bearbeiten. Sie nutzen durch die Kombination die Stärken der verschiedenen Vorgehensweisen. Die Studie zeigt ebenfalls, dass die im hybriden Umfeld am häufigsten eingesetzten Werkzeuge aus dem agilen Methodenkasten kommen. [KOMU17]
Ähnlich der Fabel vom Affen und Elefanten gibt es demnach immer häufiger ein „sowohl als auch“ statt ein „entweder oder“. [BOEH04]
Ein Elefant versorgt mit Stärke, Disziplin und Verlässlichkeit ein Dorf mit Nahrungsmitteln. Nachdem die Köche im Dorf zunehmend exotischere Zutaten fordern, von denen der Elefant zwar gehört hatte, die aber nicht entlang seines Weges zu finden waren, verliert der Elefant an Popularität und Ansehen (Klassische Methoden).
Zur gleichen Zeit gab es in einem in der Nähe gelegen Dorf einen Affen, der dieselbe Aufgabe wie der Elefant hatte. Im Gegensatz zu ihm suchte der agile Affe die Lebensmittel kreuz und quer im Dschungel. Er war durch seine Suche nicht immer pünktlich in seiner Auslieferung, brachte aber jeweils exotische Nahrungsmittel und Zutaten mit. Sein Problem begann mit der stetig wachsenden Bevölkerung in seinem Dorf und seiner begrenzten Transportkapazität. Die Dorfbewohner wurden ungeduldig und der Affe zweifelte an seinen Fähigkeiten, seinem Auftrag gerecht zu werden (Agile Methoden).
Glücklicherweise treffen sich eines Tages der entmutigte Elefant und der resignierende Affe. Beide stolz auf ihre jeweiligen Fähigkeiten aber auch beeindruckt von den Kompetenzen des anderen. Schnell stellten sie den Nutzen einer Zusammenarbeit fest und entschieden, ihre Kräfte zu bündeln. Der Affe kümmerte sich fortan um die exotischen Wünsche der beiden Dörfer, der Elefant übernahm die Lieferung ausreichender Mengen an Grundnahrungsmitteln (Kombination klassische und agile Methoden).
Typischer Vertreter dieses Ansatzes sind Reliable Scrum (Scrum und Critical Chain), das Wasser-Scrum-Fall-Modell, das V-Scrum-Modell (Agile V) und Scrumban (Scrum und Kanban).
Evolutionärer PM Ansatz
Evolutionäres Projektmanagement baut auf vorhandenem auf, reagiert umgehend auf Veränderungen, bezieht Erfahrung direkt ein, nutzt Freiräume und probiert – ausgehend vom erreichten Stand – weitere Neuerungen im Sinne von „Trail and Error“. Das evolutionäre PM zeichnet sich durch eine schrittweise Zielentwicklung und Verfeinerung aus. [LITK05]
Typischer Vertreter dieses Ansatzes ist das Prototyping.
Engpassorientierter PM-Ansatz
Der engpassorientierte PM-Ansatz bzw. das Critical Chain Projektmanagement beruht auf einem von Eliyahu Goldratt begründeten systemorientierten Management-Ansatz zur Identifizierung und Beseitigung von Engpässen. Das Ziel ist die Verkürzung der Projektlaufzeit und eine Erhöhung der Termintreue. [TECH10]
Beim Critical Chain PM wird ein Projekt als Netzwerk verschiedener Prozesse gesehen. Die Performance des Netzwerks wird durch einen Engpass-Prozess begrenzt. Zur Steigerung der Effizienz schlägt Goldratt einen Thinking Process mit fünf Schritten vor [BEA11b, ANDE12]
- 1. Identifizieren des Engpasses
- 2. (optimales) Auslasten des Engpasses
- 3. Ausrichten aller Prozesse am Engpass
- 4. Beheben des Engpasses
- 5. Kontrolle und weiter bei Schritt 1 (In Anlehnung an ein Bonmot von Sepp Herberger: „Nach dem Engpass ist vor dem Engpass“)
Typischer Vertreter dieses Ansatzes ist die Theory of Constraints (ToC).

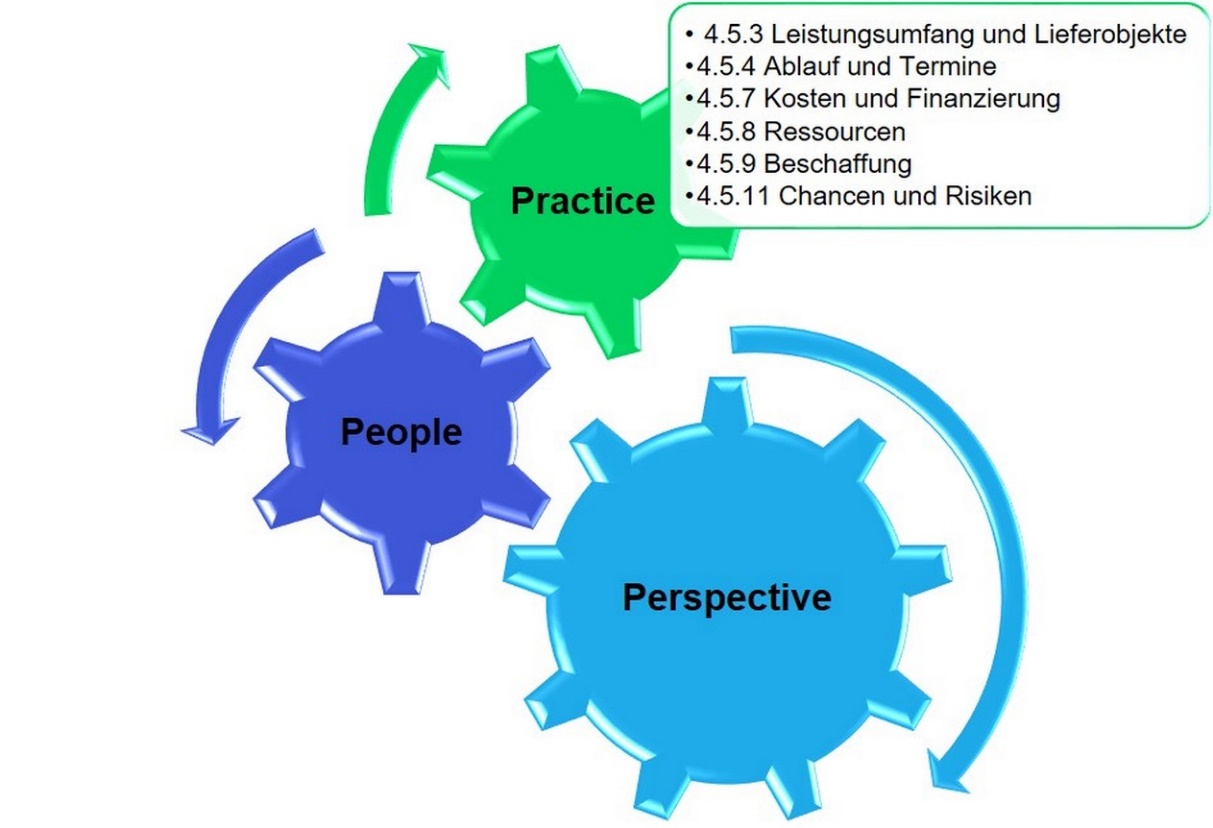

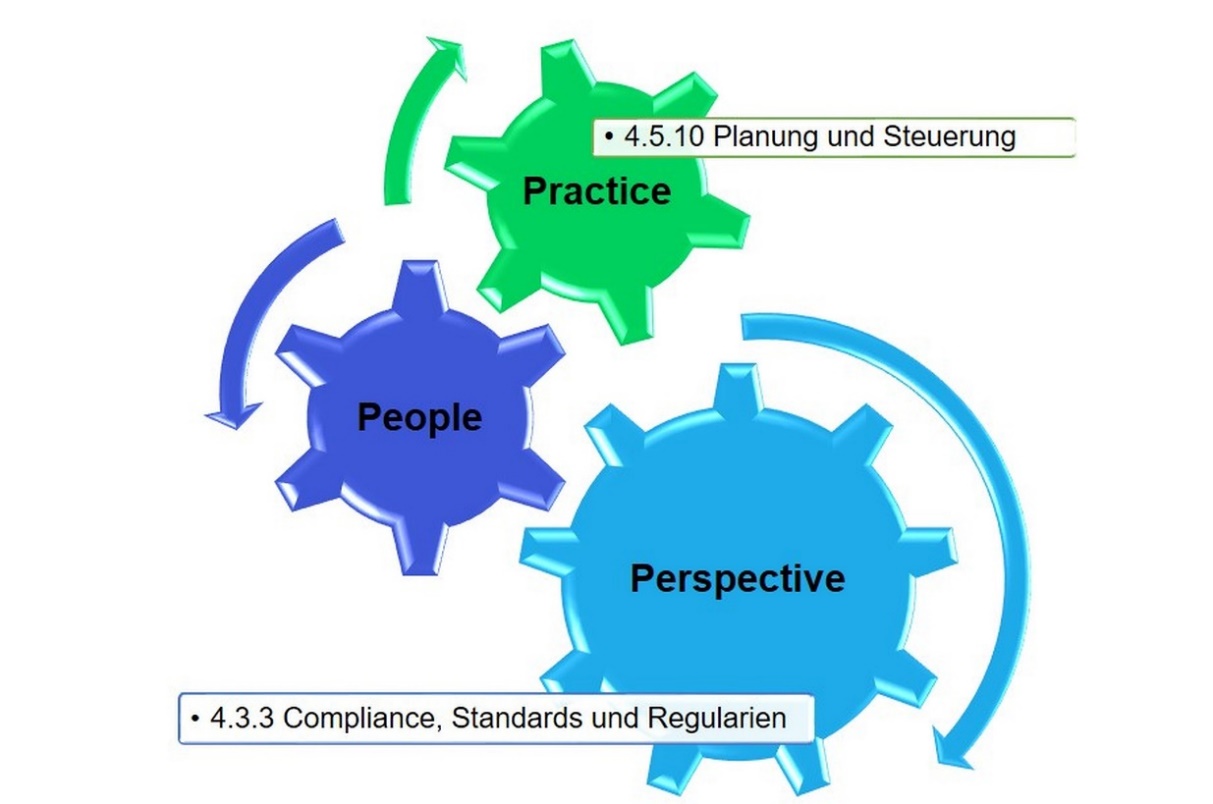

Standards im Projektmanagement
4.3.3 Compliance, Standards und Regularien / Bloom’sche Taxonomie 2 – Verstehen
Im vierten ICB-Element im Kapitel Grundlagen - Compliance, Standards und Regularien - beschäftigen wir uns mit den derzeit gültigen nationalen und internationalen Standards für Projektmanagement. Dazu gehören
- die in Deutschland bekannte Normenreihe DIN 69900, 69901 und 69909
- das internationale Gegenstück ISO 21500
- der PMBoK Guide des Project Management Institute
- PRINCE 2
- PM2
- die Grundlage für dieses Buch, die Individual Competence Baseline 4.0
Compliance, Standards und Regularien (4.3.3) „Die Kompetenz Compliance[3], Standards und Regularien definiert, wie der Einzelne die externen und internen Einschränkungen in einem bestimmten Bereich … interpretiert und sie aufeinander abstimmt.“ [GPM17a, Seite 53] |
Normenreihe DIN 69900, 69901 und 69909
In Deutschland existieren eine ganze Reihe von Projektmanagement Normen. Eine der ältesten ist die DIN 69900 „Projektmanagement – Netzplantechnik; Beschreibungen und Begriffe“ aus dem Jahre 1987. Der Anwendungsbereich dieser Norm beschränkt sich auf die Netzplantechnik und weitere Methoden zur Ablauf- und Terminplanung und legt die zugehörige Terminologie fest. [DIN16e]
Neuer und aktueller ist die DIN 69901 „Projektmanagement – Projektmanagementsysteme“ mit ihren fünf Teilen aus dem Jahr 2009
- Grundlagen
- Prozesse, Prozessmodell
- Methoden
- Daten, Datenmodell
- Begriffe
Die DIN 69901-2 (Projektmanagement - Projektmanagementsysteme - Teil 2: Prozesse, Prozessmodell) beschreibt fünf Prozessgruppen, die fünf Projektmanagementphasen „Initialisierung, Definition, Planung, Steuerung und Abschluss“, 11 Prozessuntergruppen (z.B. Ablauf und Termine, Änderungen, Organisation, Qualität) und 59 Prozesse. Sie bietet mit ihren Prozessbeschreibungen eine gute Grundlage für das Managen von Projekten. Allerdings müssen diese Prozesse, wie bei den meisten Modellen, projektspezifisch angepasst werden. Dies erfolgt häufig unternehmensweit im Rahmen einer Projektmanagement-Standardisierung (z.B. durch Ausarbeiten und in Kraft setzen eines Projektmanagement-Handbuchs, siehe Kapitel 1.5.7) oder es wird durch den Projektleiter gemäß der individuellen Anforderung seines Projekts vorgenommen.
In der DIN 69901-5 werden Projektmanagement-Grundbegriffe definiert und die Nomenklatur zu vielen Fachbegriffen im Projektmanagement geregelt. Dieser Teil stellt sozusagen das Glossar der Norm dar. [DIN16a]
Die neueste Ergänzung in dieser Reihe ist die DIN 69909 „Multiprojektmanagement – Management von Projektportfolios, Programmen und Projekten“ mit derzeit vier Teilen (Grundlagen, Prozesse, Methoden und Rollen) aus dem Jahr 2013. [DIN16d]
ISO 21500
Die internationale Projektmanagement-Norm ISO 21500 „Leitlinien Projektmanagement“ wurde 2016 als DIN ISO 21500:2016-02 unverändert als Deutsche Norm übernommen. Sie beschreibt ebenfalls fünf Prozessgruppen (Initiierung, Planung, Umsetzung, Controlling, Abschluss). Im Vergleich zur DIN 69901 kommt sie mit zehn Prozessuntergruppen (z.B. Integration, Stakeholder, Leistungsumfang) und 38 Prozessen aus. Die ISO 21500 gibt einen allgemeingültigen Überblick über die wesentlichen Inhalte des Projektmanagements und ermöglicht so eine leichte Adaptierbarkeit auf die jeweiligen unternehmensspezifischen Rahmenbedingungen. [DIN16b]
PMBOK® Guide
A Guide to the Project Management Body of Knowledge (PMBOK® Guide) des Project Management Institute (PMI) liegt seit 2017 in der sechsten Ausgabe vor und enthält die offizielle Norm des American National Standards Institute (ANSI) für Projektmanagement (ANSI/PMI 99-001-2017).
Der Guide enthält ebenfalls eine prozessorientierte Beschreibung der Funktionen des Projektmanagements. Die fünf Prozessgruppen (Initiierung, Planung, Ausführung, Steuerung, Abschluss) beziehen sich ebenfalls auf die Phasen des Projektlebenszyklus. Sie werden um 10 Wissensgebiete (z.B. Integrationsmanagement, Stakeholdermanagement, Risikomanagement) und 49 Prozesse ergänzt. [PMI17a]
PRINCE2®
PRINCE2® – Projects In Controlled Environments stellt ein branchenübergreifendes Projektmanagementsystem aus jeweils sieben Grundprinzipien (z.B. Lernen aus Erfahrung, Definierte Rollen und Verantwortlichkeiten), Wissensbereiche (z.B. Business Case, Organisation, Qualität) und Prozessen dar. Die sieben Prozesse lassen sich auf drei Management-Ebenen aufteilen
- Lenken – Vorbereitung, Lenkung
- Managen – Initiierung, Steuerung, Managen eines Phasenübergangs, Abschluss
- Liefern – Managen der Produktlieferung
Herausgegeben und weiterentwickelt wird PRINCE2® von AXELOS, einem britischen Unternehmen, das u.a. auch für das weitverbreitete IT Service Management ITIL® (IT Infrastucture Library) verantwortlich zeichnet. [AXEL17]
PM2
Der PM2 Project Management Methodology Guide ist eine vom Centre of Excellence in Project Management (CoEPM2) der Europäischen Kommission entwickelte und unterstützte Projektmanagementmethode. Im Fokus steht die Zusammenführung der unterschiedlichen Projektmanagementansätze innerhalb der EU-Verwaltung durch Festlegung einer einheitlichen Terminologie und gemeinsamer Verfahren. Das Phasenmodell besteht aus fünf Phasen – Initiierung, Planung, Durchführung und Abschluss. Die fünfte Phase – Überwachung und Kontrolle – ist übergreifende von Beginn (Initiierung) bis Ende des Projekts (Abschluss). Das Modell basiert auf bewährten Standards im Projektmanagement, ICB 4.0, PMBOK® Guide, PRINCE2® und PRINCE2® Agile. [CEPM18]

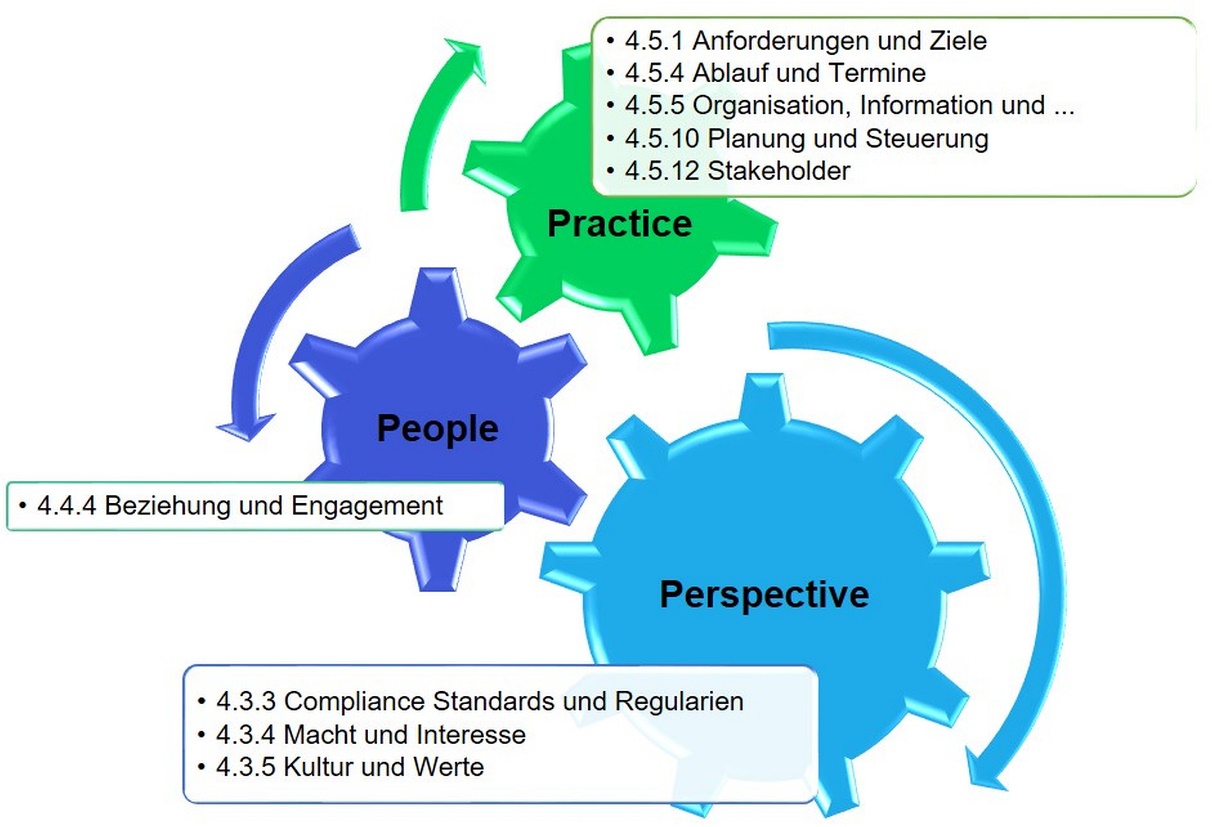

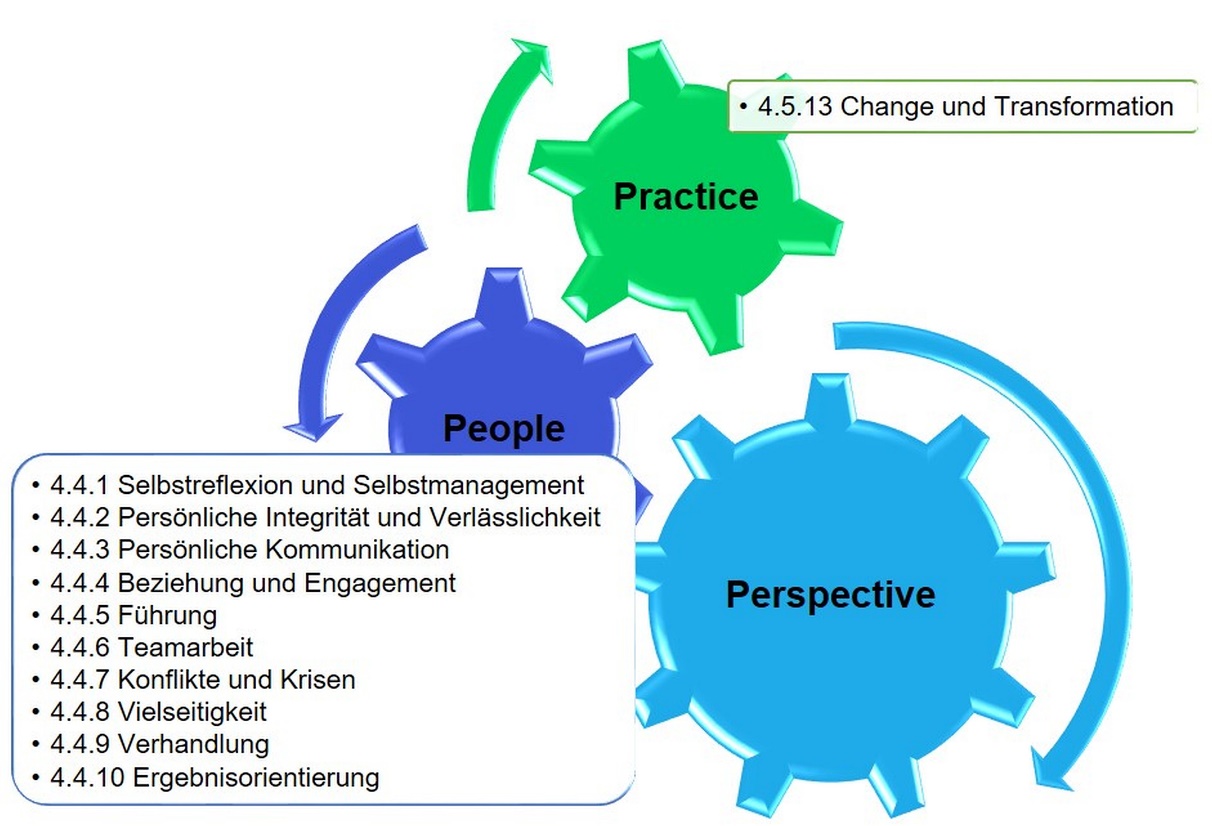

ICB 4.0
Die Individual Competence Baseline Version 4.0 der International Project Management Association (IPMA) enthält keine Prozessbeschreibungen sondern stellt einen umfassenden Katalog individueller Kompetenzen dar. Die ICB 4.0 ist in drei Domänen aufgeteilt – Projekt-, Programm- und Portfoliomanagement. Die in diesen drei Standardwerken enthaltenen Kompetenzelemente werden in drei Bereiche eingeteilt:
Methoden, Werkzeuge und Techniken, mit denen ein Einzelner mit seiner Umgebung interagieren kann
Attribute, die ein Einzelner benötigt, um erfolgreich Projekte zu leiten bzw. in ihnen mitzuarbeiten
|
Abbildung 3 – Eye of Competence (IPMA) |
Dieses „Eye of Competence“ bildet ein (Kompetenz-)Spektrum ab, über das Personen verfügen, die in Projekten, Programmen oder Portfolios arbeiten oder diese leiten. Die ICB 4.0 macht dabei in Bezug auf Branchen oder Wirtschaftszweige keinen Unterschied. [GPM17a]
Der Schwerpunkt dieses Buches liegt in der Domäne Projektmanagement.
Projektmanagement-Handbuch
Unternehmen, Konzerne und andere Organisationen verwenden häufig interne Richtlinien in Form von Projektmanagement-Handbüchern oder PM-Leitfäden, um eine organisationsweit einheitliche Vorgehensweise im Projektmanagement sicherzustellen. Das PM-Handbuch kann Teil des Organisationshandbuchs oder ggfls. des Qualitätsmanagementhandbuchs des Unternehmens sein. Im einfachsten Fall stellt das PM-Handbuch eine Zusammenstellung von z.B. Checklisten und Formularen für das Projektmanagement dar. Meistens beinhaltet es ein unternehmensspezifisches Vorgehensmodell zur Planung, Überwachung und Steuerung der Projekte. [MOTZ17]
|
Projektmanagement-Handbuch vs. Projekthandbuch |
|
Das Projektmanagement-Handbuch ist eine interne Unternehmensrichtlinie bzw. ein Projektmanagement-Leitfaden und enthält meist neben einem unternehmensspezifischen Vorgehensmodell eine Zusammenstellung von z.B. Checklisten und Formularen für das Projektmanagement [MOTZ17] |
Das Projekthandbuch ist eine projektspezifische Zusammenstellung von Informationen, Regelungen, Standards und Arbeitsmitteln für die Planung und Durchführung sowie dessen Überwachung und Steuerung. Es wird üblicherweise zum Projektstart erstellt und kontinuierlich fortgeschrieben. [MOTZ17] Inhalt: Projektdefinition und Leistungsplanung, Projektorganisation, Projektinformationswesen und Kommunikation, Projektplanung, Projektüberwachung und –steuerung, Projektabschluss |
Initialisierungsphase
Herzlichen Dank an Marcus Schulz für die Freigabe dieser Inhalte in digitaler Form.
Diese Inhalte finden Sie in Buchform hier
Abbildung 4 - ICB-Elemente in der Initialisierungsphase
Die Initialisierung eines Projektes erfolgt entweder aus dem internen Umfeld eines Unternehmens (z.B. Reaktion der Geschäftsleitung auf ein festgestelltes Problem, Anforderung eines Fachbereichs) oder aus dem externen Umfeld (z.B. eine gewonnene Ausschreibung, Kundenanforderung/ -auftrag, geänderte Marktbedingungen). [GPM17b]
Auswahl von Projekten
Strategie (4.3.1) „Die Kompetenz Strategie definiert, wie Strategien verstanden und mithilfe von Projekten in handhabbare Elemente aufgeteilt werden. Diese Kompetenz definiert dafür ein leistungsstarkes Managementsystem, in dem Projekte bzgl. ihrer Ausrichtung an der Strategie und der Vision betrachtet und gesteuert werden, um sicherzustellen, dass sie möglichst stark mit der Mission und der Nachhaltigkeit der Organisation korrelieren“ [GPM17a, Seite 42] |
Vision, Mission, Strategie
4.3.1 Strategie / Bloom’sche Taxonomie 1 – Wissen
Projekte werden üblicherweise nicht um ihrer selbst willen durchgeführt, sondern um den Geschäftszweck des Unternehmens zu unterstützen. Aus diesem Grund leiten sich die Projektziele aus der Vision, der Mission und der Strategie des Unternehmens ab.

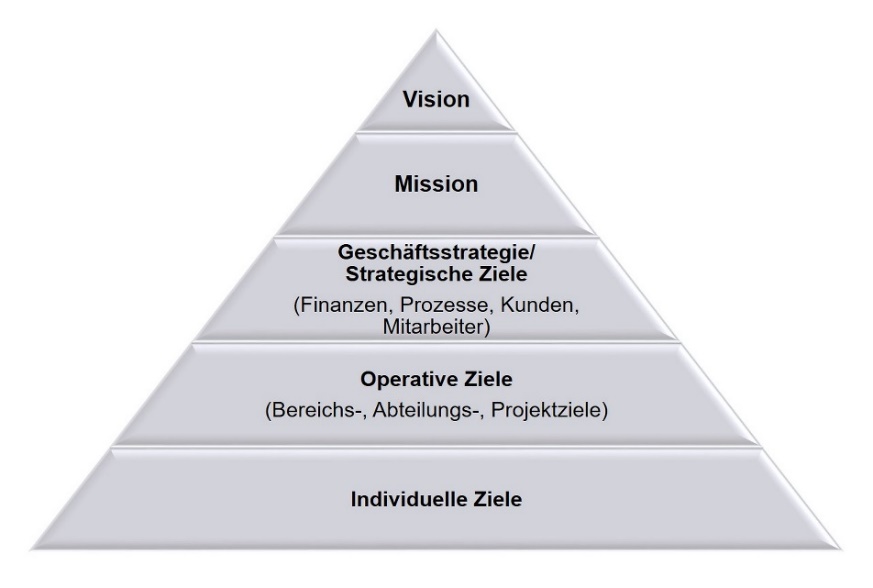

Abbildung 5 - Zielpyramide des Unternehmens
Vision
An der Spitze der Zielhierarchie steht eine allgemeine und grundsätzlich gehaltene Vorstellung von der künftigen Rolle des Unternehmens. Diese wird i.d.R. mit anspruchsvollen Begriffen belegt und beschreibt einen idealen Zustand in der Zukunft. [BEA17]
Sie ist eine wichtige Komponente der Unternehmensführung, weil sie in einer knappen und anschaulichen Formulierung allen Mitarbeitern deutlich macht, worum es geht. Die Vision des Unternehmens kann auch einzelne Elemente auf dem Weg zu diesem Idealzustand umfassen und benennen. Aus der Unternehmensvision lassen sich die wichtigsten Unternehmensziele und Unternehmensstrategien ableiten. Die Vision markiert eine weit in die Zukunft gerichtete Orientierung, ist also richtungsweisend. [FLEI16]
Eine gute Vision drückt aus
- Warum tun wir das, was wir tun?
- Wo wollen wir in fünf bis zehn Jahren stehen?
- Was wäre uns auch in einer wirtschaftlichen Krisensituation wichtig?
- Welche Werte würden wir auch dann verfolgen, wenn das Unternehmen turbulenten Zeiten ausgesetzt ist?
- Was würden wir auch dann hochhalten, wenn es ein (scheinbarer) Nachteil im Wettbewerb ist?
Die Vision verkörpert die Unternehmensphilosophie.
Mission
Die Mission eines Unternehmens beschreibt den wesentlichen Zweck oder den Auftrag, den das Unternehmen verfolgt. Sie sagt, warum das Unternehmen oder eine Organisationseinheit existiert und was das Unternehmen für seine Stakeholder, für Kunden, Eigentümer, Mitarbeiter oder Partner sein will. [FLEI16, BEA17]
Die Mission entspricht der Unternehmenspolitik als Ausdruck des eigenen Auftrags zur Realisierung der Vision.
Strategie
Eine Strategie ist ein längerfristig ausgerichtetes, planvolles Anstreben eines konkreten (Unternehmens-)Ziels. Die Unternehmensstrategie zeigt auf, wie ein
- mittelfristiges (ca. 2 bis 4 Jahre) oder
- langfristiges (ca. 4 bis 8 Jahre)
Unternehmensziel erreicht werden soll. Strategische Ziele stellen eine Konkretisierung der Vision / Mission dar. Sie haben grundlegenden Charakter und geben die Rahmenbedingungen für das Handeln der Organisation vor. An ihnen lässt sich der Erfolg des Unternehmens messen. [SZTU18a, BEA17]
Beispiel - Deutsche Post DHL Group[4]
Unsere Vision Wir sind DAS Logistikunternehmen für die Welt.
Unsere
Mission
Menschen
verbinden, Leben verbessern. Unsere Strategie 2025 Spitzenleistungen in einer digitalen Welt. |
Beurteilung der Projektidee
Üblicherweise stehen Unternehmen nur beschränkt Ressourcen zur Verfügung, d.h. Geld- und Sachmittel, Personal sowie Material müssen so eingesetzt werden, dass sie die Unternehmensziele effizient und effektiv unterstützen. Da Projekte zur Durchführung Ressourcen brauchen bzw. verbrauchen, ist es nur konsequent, wenn nur solche Projekte durchgeführt werden, die möglichst gut zur Erreichung eben dieser Unternehmensziele beitragen. [BEA11a]
Neben dem eigenen strategischen Planungsprozess als Quelle für Projektideen werden immer häufiger Projekte durch Veränderungen im Umfeld des Unternehmens (z.B. neue Technologien, Gesetzesänderungen, Markteintritt eines neuen Wettbewerbers) initiiert. [PATZ17]
Die Auswahl der richtigen Projekte im Unternehmen ist Aufgabe des strategischen Projektmanagements. Dabei ist zu prüfen, ob das Projekt grundsätzlich durchführbar ist. Diese „Vorauswahl“ soll verhindern, dass unpassende Projekte überhaupt in Angriff genommen werden.
„Die beste Projektabwicklung nützt nichts, wenn die falschen Projekte ausgewählt wurden.“
Prof. Dr. Heinz Schelle, Ehrenvorsitzender der GPM
Auswahlkriterien, für die passenden Projekte können beispielsweise sein
- Kundennutzen
- Kostensenkungspotenzial
- strategische Bedeutung
- verbesserte Reaktionsfähigkeit
- Risiko
- Dringlichkeit (Muss-Projekt - betrifft zwingende Themen, wie z.B. gesetzliche Änderungen)
Allerdings gewinnt die Beurteilung der Wirtschaftlichkeit in immer höherem Maße an Bedeutung. Aus ökonomischer Sicht können Projekte u.a. nach der
- Amortisationsdauer (Zeitdauer, die benötigt wird, um die Investition wieder zurückzugewinnen)
- Kapitalwertmethode (auch Net Present Value; Projekt ist dann wirtschaftlich, wenn die Summe aller Ein- und Auszahlungen positiv ist)
- Risikobewertung (Variantenrechnung, Sensitivitätsanalyse)
bewertet und selektiert werden. [KERZ17, PATZ17]
Bei externen Kundenaufträgen ist das Messkriterium das Ergebnis nach Kosten, also der mit dem Projekt zu erwirtschaftende Deckungsbeitrag.
Erfolgsfaktoren
4.3.1 Strategie / Bloom’sche Taxonomie 1 – Wissen
4.5.1 Projektdesign / Bloom’sche Taxonomie 2 - Verstehen
Erfolg beruht nicht nur auf Handlungen und der Verknüpfung unterschiedlicher Vorgehensweisen, sondern auch auf externen „Umständen“. Diese externen Umstände manifestieren sich in den Erfolgsfaktoren für das Projekt. Erfolgsfaktoren sind Schlüsselgrößen, die für das Erreichen der Gesamtziele eines Projektes von zentraler Bedeutung sind. Stimmt die Summe dieser Faktoren, so wird das Projekt als Ganzes erfolgreich sein, zeigen sich dagegen hier Defizite, so beeinträchtigt dies unmittelbar den Gesamterfolg. Projektmanagement-Erfolgsfaktoren sind somit Vorgehensweisen und Situationen, die den Erfolg eines Projektes steigern können. [GABL18, MOTZ17]
Erfolgsfaktoren sind gem. der jährlichen Erhebung der Standish Group International Inc. (CHAOS-Report) beispielsweise: Aufmerksamkeit des Managements, realistische Erwartungen, kompetente Teammitglieder, klare Vision und Ziele, Verfügbarkeit des Kunden, Stakeholdermanagement.
|
Erfolgsfaktoren vs. Erfolgskriterien |
|
Erfolgsfaktoren sind Schlüsselgrößen bzw. Rahmenbedingungen, die für das Erreichen der Gesamtziele eines Projektes von zentraler Bedeutung sind. [GABL18] |
Erfolgskriterien sind Merkmale, Eigenschaften und Bewertungsmaßstäbe, an denen der Erfolg eines Projekts gemessen und beurteilt werden kann. Die Projekterfolgskriterien müssen für jedes Projekt spezifisch identifiziert, analysiert und bewertet werden. Sie sollen klar verständlich und messbar sein. Dabei sind insbesondere Ziele und Nutzen des Auftraggebers, der verschiedenen Projektbeteiligten und der Nutzer der Projektergebnisse zu betrachten. [MOTZ17] |
Nutzwertanalyse
4.3.1 Strategie / Bloom’sche Taxonomie 3 – Anwenden (Level C)
Neben den „harten“ Kostenkriterien können auch die oben erwähnten qualitativen Auswahlkriterien wie strategische Bedeutung, Kundennutzen und Dringlichkeit berücksichtigt werden. Die Nutzwertanalyse erlaubt die Verbindung der „harten“ und „weichen“ Kriterien und somit eine Gesamtbeurteilung des Projektes. Dabei wird ein Punktwert für alle in Frage kommenden Projekte ermittelt. [NAGE95]
Vorgehen
- 1. Kriterien bestimmen und gewichten (Summe der Gewichte = 10 bzw. 100%)
- 2. Punkte für die Erfüllung der Kriterien durch die einzelnen Projekte vergeben (Werte von 1 - 10)
- 3. Gewichte (G) mit den Punkten (P) multiplizieren
- 4. Ergebnisse pro Kriterium und Projekt addieren
- 5. Summe pro Projekt einer Attraktivitätsskala zuordnen und entsprechende Auswahl treffen
|
Projekt A |
Projekt B |
Projekt C |
||||
Muss Projekt |
nein |
nein |
ja |
||||
Kriterien |
G |
P |
G * P |
P |
G * P |
P |
G * P |
Wirtschaftlichkeit |
3 |
7 |
21 |
10 |
30 |
|
|
Dringlichkeit |
1 |
9 |
9 |
4 |
4 |
||
Kundennutzen |
2 |
10 |
20 |
7 |
14 |
||
Risiko[5] |
1 |
9 |
9 |
4 |
4 |
||
Strategie |
3 |
5 |
15 |
9 |
27 |
||
Summe |
10 |
|
74 |
|
79 |
umsetzen |
Tabelle 5 - Nutzwertanalyse (Beispiel)
Neben Projekt C (Muss-Projekt) wäre nach der Nutzwertanalyse Projekt B für die Umsetzung erste Wahl. Diese Methode lässt sich auch im weiteren Verlauf der Projekte, beispielsweise bei der Priorisierung von Zielen oder der Bewertung von Lösungsalternativen, einsetzen. So kann das strategische Projektmanagement dafür sorgen, dass die richtigen Projekte ausgewählt werden (Effektivität), während das operative Projektmanagement diese dann richtig umsetzt (Effizienz).
Projektdefinition
Business Case
4.3.1 Strategie / Bloom’sche Taxonomie 1 – Wissen
Der Business Case oder Wirtschaftlichkeitsnachweis ist eine dokumentierte Machbarkeitsstudie, die den Grund für das Projekt und damit den Nutzen für die Organisation einschließlich des betriebswirtschaftlichen Nutzens darstellt. In der Regel ist der Auftraggeber für die Ausarbeitung dieses Dokuments verantwortlich. In diesem Dokument werden außerdem die Ziele für die Projektinitialisierung genannt, es kann somit zum Projektabschluss auch als Messkriterium dienen. [GPM17a, PMI17a]
Zu Erstellung eines Business Cases gibt es keine einheitliche Vorgabe. Die PM Methode PRINCE2 bietet hier einen Leitfaden mit folgenden Abschnitten: [RAD18]
Zusammenfassung (Executive Summary) |
kurze Übersicht über den Business Case |
Gründe (Reasons) |
Motivation für die Durchführung des Projekts |
Optionen (Business Options) |
Möglichkeiten zur Durchführung des
Projekts |
Erwarteter Nutzen (Expected Benefits) |
Auflistung des Nutzens mit Begründungen und Messungen |
Erwartete negative Effekte (Expected Dis-benefits) |
Ergebnisse, die von Stakeholdern negativ bewertet werden und/ oder negative Nebeneffekte |
Zeitrahmen (Timescale) |
Start und Ende des Projekts und wann sich das Projekt rechnet |
Kosten (Costs) |
Kosten des Projekts und Kosten, die nach Abschluss entstehen |
Investitionsrechnung (Investment Appraisal) |
Informationen über Return on Investment (ROI), Kapitalwertmethode (Net Present Value); Kosten-Nutzen-Analysen |
Hauptrisiken (Major Risks) |
Zusammenfassung der größten Risiken für das Projekt |
Tabelle 6 – Leitfaden Business Case
Projektsteckbrief
4.5.2 Anforderungen und Ziele / Bloom’sche Taxonomie 3 – Anwenden)
Ein weiteres, Dokument, das zur Beschreibung des Leistungsumfangs des Projekts zur Anwendung kommt ist der Projektsteckbrief (siehe Abbildung 6). Er stellt die wesentlichen Eckdaten des Projektes kurz und präzise dar. Dazu gehören
- Projektname und Projektnummer
- eine Beschreibung des Inhalts
- die Projektziele
- Informationen zu Dauer, Beginn und Ende
- eine Aussage zum Budget
- Angaben zum Auftraggeber und/ oder Kunde
- beteiligte Personen (Projektleiter, Projektteam)
- eine Übersicht zu den geplanten Projektphasen
Der Projektsteckbrief ersetzt nicht die ausführliche Beschreibung von Leistungsumfang und Lieferobjekten, sondern gibt einen Überblick über das Projekt und seine Besonderheiten. Üblicherweise wird versucht, dieses Dokument, auf eine Din A4-Seite zu begrenzen. Je nach Sprachgebrauch und Festlegung im Unternehmen wird der Projektsteckbrief auch als Projektdefinitionsblatt, Projektbeschreibung, Projektantrag, Projektauftrag oder Project Charter bezeichnet. [PATZ17, MOTZ17]
PROJEKTSTECKBRIEF |
Projektnummer: xyz-2021-bereich-01 |
|||||||||||||||||
Projektname Musterprojekt |
|
|||||||||||||||||
Projektauftraggeber Musterkunde & konkreter Ansprechpartner |
Projektleiter Karl Mustermann |
|||||||||||||||||
Kurzbeschreibung des Projekts Entwicklung und Bau einer Serie von sechs Maschinen zur Verpackung von Pralinen im Ganzeinschlag; die Maschinen sind für sechs verschiedene Packformate auszuführen. |
||||||||||||||||||
Projektstartereignis Auftrag wurde am 10.01.2021 an Projektleiter übergeben |
Projektstarttermin 04.01.2021 |
Projektdauer
12 Monate |
||||||||||||||||
Projektendereignis SAT (Abnahmelauf) beim Kunden am 22.12.2021 |
Projektendtermin 23.12.2021 |
|||||||||||||||||
Projektziele - Lieferung zum festgesetzten Termin ist erfolgt - Funktionstest aller Verpackungsformate ist erfolgreich absolviert - die Leistung der einzelnen Verpackungsformate ist erreicht - der SAT (Site Acceptance Test) ist erfolgreich absolviert |
||||||||||||||||||

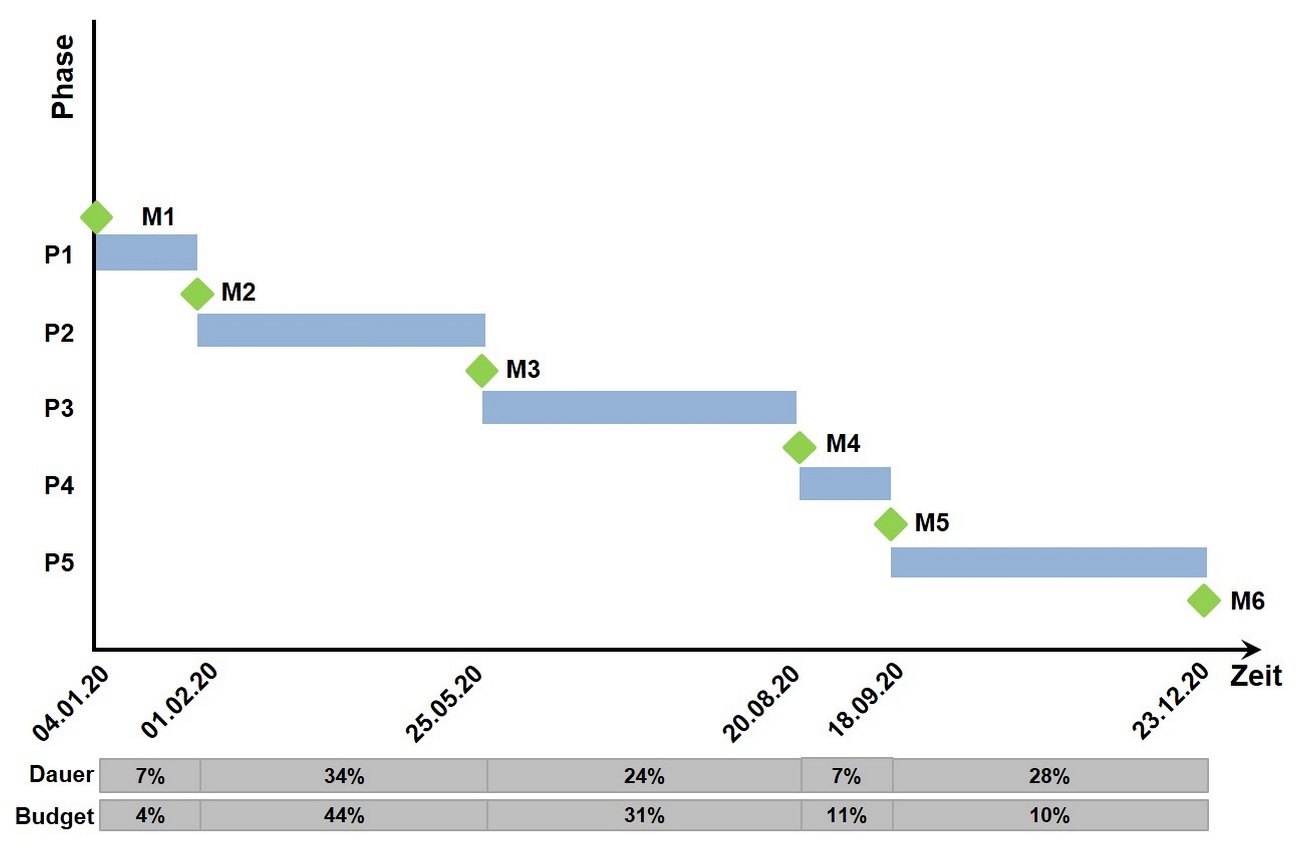

Meilensteine M1 04.01.2021 (fest) Projektleiter ist benannt, Projektauftrag ist erteilt M2 01.02.2021 (geplant) Maschinen-Konzept ist erstellt M3 25.05.2021 (geplant) Teile sind beschafft bzw. gefertigt M4 20.08.2021 (geplant) Maschinen sind montiert M5 18.09.2021 (geplant) Maschinen sind in Betrieb genommen M6 23.12.2021 (geplant) Abnahme für alle Maschinen ist erfolgt |
Projektressourcen und Projektbudget
|
|||||||||||||||||
Hauptrisiko, -risiken Schlechte Qualität der Pack-Materialien vor Ort. |
||||||||||||||||||
Projektteammitglieder (ohne PL) N.N.1, N.N.2, N.N.3, N.N.n. |
||||||||||||||||||
Auftraggeber |
Projektleiter |
|||||||||||||||||
__________________________________ Datum, Unterschrift |
__________________________________ Datum, Unterschrift |
|||||||||||||||||
Abbildung 6 – Projektsteckbrief (Beispiel)
Definitionsphase
Herzlichen Dank an Marcus Schulz für die Freigabe dieser Inhalte in digitaler Form.
Diese Inhalte finden Sie in Buchform hier
Abbildung 8 – ICB-Elemente in der Definitionsphase
In der Definitionsphase besteht der erste Schritt darin, ein Kernteam für das Projekt zusammenzustellen, das in dieser Phase zunächst folgende Fragen klärt: [BERG16]
Warum? |
Warum wird das Projekt gemacht (Zieldefinition)? |
Wo? |
Wo wird am Projekt gearbeitet? In welcher Umgebung (Umfeldanalyse)? |
Wer? |
Welche Personen und Unternehmen sind an der Durchführung und Finanzierung beteiligt und wer ist betroffen (Stakeholderanalyse und Projektorganisation)? |
Was? |
Was muss wann gemacht werden (Phasenplan und Meilensteine)? |
Tabelle 7 – Fragen während der Definitionsphase
Anforderungen und Ziele
Anforderungen und Ziele (4.5.2) „Die Kompetenz Anforderungen und Ziele definiert das „Warum“ für das Projekt – welche Ziele müssen erreicht werden, welcher Nutzen muss realisiert werden und welche Anforderungen der Stakeholder müssen erfüllt werden.“ [GPM17a, Seite 111] |
Anforderungen
4.5.1 Projektdesign / Bloom’sche Taxonomie 1 - Wissen
4.5.2 Anforderungen und Ziele / Bloom’sche Taxonomie 2 – Verstehen
„Willst du mir wohl sagen, wenn ich bitten darf, welchen Weg ich hier nehmen muss?“ fragt Alice „Das hängt zum guten Teil davon ab, wohin du gehen willst“ sagte die Katze. „Es kommt mir nicht darauf an, wohin –“ sagte Alice. „Dann kommt es auch nicht darauf an, welchen Weg du nimmst“, sagte die Katze. „– Wenn ich nur irgendwo hinkomme“, fügte Alice als Erklärung hinzu [CARR69].
Dieser Ausschnitt aus dem Gespräch von Alice mit der Grinse-Katze im Buch „Alice im Wunderland“ macht das Dilemma in so manchem Projekt deutlich. Wir wissen nicht genau wohin die Reise gehen soll, doch das erledigen wir dann höchst effizient und wundern uns wenn am Ende die Kosten überschritten werden und die Leistung durch unseren Auftraggeber nicht abgenommen wird. Die Gründe für diese Irritationen sind vielschichtig [EBER14, HRUS14]
- Unklare, interpretierbare Anforderungen
- falsche Anforderungen
- implizite Anforderungen
- fehlende Anforderungen
- Änderung von Anforderungen
Ohne klare und abgenommene Anforderungen lassen sich schwerlich die Leistungsziele des Projekts und ihre Messkriterien definieren. Anforderungsmanagement oder besser Requirements Engineering legt hierfür den Grundstein.
Gem. der ISO 10006 (Qualitätsmanagementsysteme – Leitfaden für QM in Projekten) ist „die Erfüllung der Anforderungen der Kunden und anderer interessierter Parteien für den Projekterfolg notwendig.“ [DIN16c] Was sind Anforderungen? Das IEEE (Institute of Electrical and Electronical Engineers) definiert eine Anforderung in der Norm ISO/IEEE 29148 als „statement which translates or expresses a need and its associated constraints and conditions.“ [IEEE11] Den Bedarf („need“) bekommen wir für unser Projekt im Idealfall mittels eines Lastenhefts. Das Lastenheft (User Requirements Specification) ist die „vom Auftraggeber festgelegte Gesamtheit der Forderungen an die Lieferungen und Leistungen eines Auftragnehmers innerhalb eines (Projekt-)Auftrags.“ [DIN16a] Das heißt jedoch nicht in jedem Fall, dass in diesem Dokument tatsächlich alle Anforderungen abgebildet sind.
Für den Projektleiter und sein Projektteam gilt es, das Lastenheft gegen die sachlichen Umfeldfaktoren auf weitere, bisher nicht dokumentierte Anforderungen abzuprüfen. Ebenfalls ist das Lastenheft auf unklare bzw. interpretierbare Anforderungen „abzuklopfen“. Eine wichtige Quelle für Anforderungen sind ebenfalls die sozialen Umfeldfaktoren also die Stakeholder des Projekts. Diese repräsentieren sozusagen die „Stimme des Kunden“ (Voice of Customer, VoC). In der VoC spiegeln sich Bedürfnisse, Wünsche, Ansprüche und Erwartungen an die im Projekt zu erbringende Dienstleistung bzw. das zu erstellende Produkt [SCHM15].
Anforderungen sind somit das Bindeglied zwischen dem Auftraggeber („will etwas haben“) und dem Auftragnehmer („kann es liefern“). Dabei wird zwischen funktionalen und nichtfunktionalen Anforderungen unterschieden.
Abbildung 11 – Funktionale und nichtfunktionale Anforderungen
Die Anforderungen sind entsprechend aufzunehmen und zu beschreiben. Hierzu können folgende Regeln herangezogen werden [HRUS14]
- Kurze, einfache Sätze
- Eine Anforderung pro Satz
- Bedürfnisse, keine Lösungen beschreiben
- Abkürzungen nur wenn unbedingt notwendig
- Keine Generalität (manche, viele, alle, man, …)
- Verbindlichkeiten klar formulieren (was muss, was kann?)
- Aktiv formulieren (Wer macht was?)
- Erfüllung überprüfbar (Messbarkeit, Akzeptanzkriterien)
- Priorität festlegen
Eins sollte hierbei immer berücksichtigt werden – niemals bei Unklarheiten eine eigene Annahme im Sinne „Das wird mein Interviewpartner schon so gemeint haben“ treffen. Oder um es mit den Worten von Eric Bogosian im Film „Under Siege 2: Dark Territory“ (1995) zu sagen „Assumptions are the mother of all fuck ups!“[6]
Die präzisierten Requirements werden meistens in einem Pflichtenheft zusammengeführt. Das Pflichtenheft stellt das „vom Auftragnehmer erarbeitete Realisierungsvorhaben auf der Basis des vom Auftraggeber vorgegebenen Lastenhefts“ dar [DIN16a]. Es ergänzt das Lastenheft um erste Lösungsideen, Angaben zu den erwarteten Kosten und erste zeitliche Schätzungen. Das Pflichtenheft, häufig wird auch Fachkonzept oder Systembeschreibung synonym dafür verwendet, stellt somit die Sicht des Auftragnehmers dar und ist die Basis für die weiteren Schritte im Projekt. [VDI01]
Ziele
4.5.2 Anforderungen und Ziele / Bloom’sche Taxonomie 3 – anwenden
Projekte verfolgen mindestens ein Ziel und liefern für das Unternehmen relevante Ergebnisse. Sie stehen somit im Spannungsfeld von zu erreichenden Unternehmenszielen, den Erfolgsfaktoren des Unternehmens und der erforderlichen bzw. geforderten Qualität, die durch sie zu erbringen ist. Die Unternehmensziele leiten sich aus der Geschäftsstrategie des Unternehmens ab. Daraus wiederum werden die operativen Ziele definiert. Wie eingangs erwähnt liefern Projekte für das Unternehmen nutzbringende Ergebnisse, Projektziele resultieren daher aus den strategischen (strategische Projekte) oder den operativen Zielen des Unternehmens.
Zieldefinition, Zielgrößen
Ziele sind eines der Merkmale eines Projektes. Projektziel und Zieldefinition werden in der DIN 69901-5:2009 und der ICB 4.0 wie folgt beschrieben:
„Projektziel – Gesamtheit von Einzelzielen, die durch das Projekt erreicht werden“ [DIN16a, Seite 160]
„Zieldefinition – quantitative und qualitative Festlegung eines Projektinhaltes und der einzuhaltenden Realisierungsbedingungen, z.B. Kosten, Dauer, in den Zielmerkmalen mit meist unterschiedlichen Zielgewichten (z.B. Muss- und Kann-Ziele)“ [DIN16a, Seite 163]
„Die Kompetenz Anforderungen und Ziele definiert das „Warum“ für das Projekt – welche Ziele müssen erreicht werden, welcher Nutzen muss realisiert werden und welche Anforderungen der Stakeholder müssen erfüllt werden.“ [GPM17a, Seite 111]
Die Projektzielgrößen Kosten (Aufwand), Leistung (Ergebnis) und Termin (Zeit) stellen die verdichtete, übersichtliche Darstellung der Gesamtheit der Projektziele dar. Sie werden häufig in Form eines Dreiecks veranschaulicht, dem sogenannten „Magischen Dreieck“ des Projektmanagements.[7]
Abbildung 12 – „Magisches Dreieck“
„Fast – Cheap – Good: You can have any two.“
Projektmanagement -Sprichwort, unbekannter Autor
Zielfunktionen, Zielarten
Projektziele haben neben der Kontrollfunktion (Stichwort: Messkriterium) weitere wichtige Funktionen.
Funktion |
Beschreibung |
Kontrolle |
Messlatte, ob das Projekt insgesamt erfolgreich war. |
Orientierung |
Richtungsweisende Informationen – „Wohin geht die Reise?“ |
Koordination |
Konsequente Ausrichtung an den Zielen erleichtert die Beziehungen des Projektteams mit anderen Organisationseinheiten. |
Selektion |
Schlüssige Ziele erleichtern die Auswahl von und die Entscheidung für Alternativen. |
Verbindung |
Entsprechend formulierte Ziele bringen die Beteiligten zusammen – „Wir-Gefühl“ |
Tabelle 8 – Zielfunktionen
Ein nicht ganz ernst zu nehmender Vorschlag des Autors: Nimmt man die Anfangsbuchstaben der Zielfunktionen ergibt sich das Akronym „KOKS Verbindet“ …
Ziele werden in Klassen zusammengefasst. Drei Klassen lassen sich bereits im „Magischen Dreieck“ erkennen – Termin-, Leistungs- und Kostenziele. Eine andere Möglichkeit sieht die Unterscheidung nach Ergebnis- und Vorgehenszielen (auch Prozesszielen) vor.
Unter den Ergebniszielen werden Projektziele zusammengefasst, die sich auf den Projektgegenstand (z.B. Finanzziele, Leistungsziele, Soziale Ziele, Ökologische Ziele) beziehen. Vorgehensziele hingegen beschreiben den Weg zur Erreichung des Projektergebnisses, d.h. alle Forderungen und Randbedingungen, die im Laufe des Projektes zu erfüllen sind (z.B. Terminziele, Budgetziele).
Eine Sonderstellung nehmen die Nutzenziele oder Nutzungsziele ein. Sie stellen die spätere Nutzung des Projektergebnisses dar, obwohl sie bei Abschluss des Projektes noch nicht vorliegen und der Projektleiter daher nicht unmittelbar für deren Erreichung verantwortlich ist. Allerdings dürfen sie während des Projekts nicht aus den Augen verloren werden weil sie Ansatzpunkte für Chancen im Projekt sein können. [MOTZ17]
Trotz umfassender Zielformulierung kommt es vor, dass der Auftraggeber während der Projektumsetzung eine Leistung einfordert, die vom Projektteam nicht als Teil des Projektes gesehen wird. Um diesem Umstand vorzubeugen ist eine klare Abgrenzung durch die Formulierung von Nicht-Zielen hilfreich (out-of-scope). Nicht-Ziele drücken aus auf welche Aspekte im Rahmen des Projektes verzichtet wird. Die Formulierung der Nicht-Ziele ist zudem eine wichtige Komponente in der Auftragsklärung zwischen Projektleitung und Auftraggeber [PATZ17].
Nach Festlegung der Ergebnis-, Vorgehens- und Nicht-Ziele müssen diese noch kategorisiert werden. Die Einteilung erfolgt üblicherweise in Muss- (Nicht erreichen bedeutet Scheitern des Projektes), Soll- (Nicht erreichen verhindert die Gesamtzufriedenheit der Stakeholder mit dem Projekt) und Kann-Ziele (eher sekundär, nur bei angemessenem Aufwand anzustreben) Kategorien. Nicht-Ziele werden nicht kategorisiert. Innerhalb der Kategorien kann, abhängig von den jeweiligen Zielbeziehungen, noch zusätzlich eine Priorisierung vorgenommen werden.
Klasse |
Beschreibung |
Messkriterium |
Kategorie |
Hauptziel |
Durchführen einer erlebnisorientierten integrativen Kinderfreizeit für 100 Kinder am letzten Juliwochenende 2021 mit einem Budget von Euro 7.500.- |
||
Leistung |
Übernachtung und Verpflegung ist sichergestellt (L1) |
Alle TN haben einen Schlafplatz und bekommen drei Mahlzeiten/Tag |
M |
Ln |
… |
…. |
|
Termin |
Die Durchführung der Veranstaltung findet vom 27.-29. Juli 2021 statt (T1) |
Veranstaltung findet vom 27. bis 29. Juli 2021 statt |
M |
Tn |
… |
… |
|
Kosten |
Das Budget in Höhe von 7.500 Euro ist eingehalten (K1) |
Gesamtkosten ≤ 7.500 Euro |
M |
Kn |
… |
… |
|
Sozial |
Kinder mit Handicap nehmen an der Freizeit teil (S1) |
5% bis 10 % der TN mit Handicap |
S |
Sn |
… |
… |
|
Nicht-Ziel |
Erwirtschaftung eines Überschusses (N1) |
||
Nn |
|||
Kategorie: M = Muss-Ziel, K = Kann-Ziel, S = Soll-Ziel |
Tabelle 9 - Zieltabelle (Beispiel)
Die grafische Darstellung der Zielhierarchie (Hauptziel, Oberziel, Unterziel), erfolgt entsprechend der gewählten Zielart in Form eines Zielbaumes.
Abbildung 13 – Zielhierarchie mit Ergebnis- und Vorgehenszielen
Abbildung 14 – Zielhierarchie mit Leistungs-, Termin- und Kostenzielen
Zielformulierung, Zielbeziehungen
Bei der Zielformulierung sollten folgende Regeln beachtet werden.
- 1. vollständig, d.h. alle wesentlichen Projektziele inkl. der Nicht-Ziele sind formuliert
- 2. quantifiziert, d.h. mit Kriterien, an denen die Zielerreichung überprüfbar/ messbar gemacht werden kann.
- 3. eindeutig, d.h. klare Formulierung, die keine Alternative zulässt. Worte wie z.B. „möglichst“, „könnte“, „sollte“, „schneller/ weniger als“ sind zu vermeiden
- 4. positiv, d.h. der Weg zu etwas hin wird beschrieben. Worte wie z.B. „ohne“, „nicht“, „keine“ sind zu vermeiden. Bei Nicht-Zielen reicht daher die Nennung der auszuschließenden Leistung, also „Schulung der Anwender“ statt „Schulung der Anwender ist nicht Bestandteil …“
- 5. lösungsneutral, d.h. das Ziel ist aus der Nutzung des Projektergebnisses definiert, nicht aus technischer Sicht. Also kein Vorgeben bzw. Ausschließen von möglichen Lösungen.
- 6. in Zielsprache, d.h. prägnant und in der vollendeten Gegenwart (z.B. … ist erreicht, … ist bezugsfertig, … ist betriebsbereit, … im Einsatz, … ist eingehalten, … ist eröffnet).
Zur Überprüfung der Zielspezifikation eignet sich das Akronym SMART
Spezifisch |
Einfach und verständlich, nicht allgemein, sondern konkret. |
Messbar |
Operationalisiert (u.a. Leistung, Kosten), d.h. an welchen eindeutigen Indikatoren ist festzustellen, dass das Ziel erreicht ist? |
Akzeptiert |
Zielerreichung beeinflussbar sowie gesellschaftlich akzeptiert ( Ethik). |
Realistisch |
Sachlich erreichbar und bedeutsam, also weder ein Zustand der sich von alleine einstellt, noch eine in der vorgegebenen Zeit unerreichbare Vision. |
Terminiert |
Schaffen einer Verbindlichkeit durch einen definierten Zeitpunkt. |
Tabelle 10 – SMART
„Der Langsamste, der sein Ziel nicht aus den Augen verliert, geht noch immer geschwinder, als jener, der ohne Ziel umherirrt.“
Gotthold Ephraim Lessing (1729 – 1781), deutscher Dichter
Werden mehrere Ziele für ein Projekt identifiziert, so sind die Beziehungen der Ziele untereinander zu analysieren. Dabei wird zwischen verschiedenen Zielverträglichkeiten bzw. Zielbeziehungen unterschieden. Die Skala geht dabei von Zielidentität über Zielneutralität hin zu Zielantinomie.
Abbildung 15 – Zielbeziehungen
Die Beziehung der Ziele wird in der folgenden Tabelle im Detail beschrieben.
Zielbeziehung |
Definition & Aktion |
Identität |
Bei Zielen, die vollständig deckungsgleich sind, spricht man von Zielidentität. Eines der identischen Ziele ist zu streichen. |
Komplementarität |
Um Zielkomplementarität handelt es sich, wenn die Verfolgung eines Zieles gleichzeitig die Erreichung eines anderen Zieles begünstigt („je mehr das eine desto mehr das andere“). |
Neutralität |
Lassen sich verschiedene Ziele voneinander vollkommen unabhängig erfüllen, spricht man von Zielneutralität. |
Konkurrenz |
Unter Zielkonkurrenz versteht man die Beeinträchtigung eines Ziels bei gleichzeitiger Erfüllung eines anderen. Hier ist eine Priorisierung notwendig („je mehr das eine desto weniger das andere“). |
Antinomie |
Schließen sich Ziele komplett aus, handelt es sich um Zielantinomie. Hier ist durch den Auftraggeber eine Entscheidung zu treffen. |
Tabelle 11 – Definition der Zielbeziehungen
Anhand einer Zielbeziehungsmatrix können die erarbeiteten Ziele auf ihre gegenseitige Wirkung hin überprüft werden (Paarweiser Vergleich).
Abbildung 16 – Zielbeziehungsmatrix
Anmerkung: Am Häufigsten findet man Konkurrenz-Beziehungen zwischen den einzelnen Zielgegenständen Termin, Kosten und Leistung. Beispielsweise zwischen Termintreue vs. Budget- bzw. Kostentreue, Termintreue vs. Leistungserbringung und/ oder Budget- bzw. Kostentreue vs. Leistungserbringung.
Umfeld und Stakeholder
Stakeholder (4.5.12) „Die Kompetenz Stakeholder umfasst die Identifikation, die Analyse, das Einbeziehen und Managen der Einstellungen und Erwartungen aller relevanten Stakeholder.“ … „Die Beteiligung der Stakeholder ist ein fortlaufender Prozess, der sich über den gesamten Lebenszyklus des Projekts hinzieht.“ [GPM17a, Seite 155] |
Umfeldanalyse
4.5.12 Stakeholder / Bloom’sche Taxonomie 3 – Anwenden
4.2.1 Strategie / Bloom’sche Taxonomie 1 – Wissen
Bevor mit der Planung des Projektes begonnen wird, ist es notwendig, einen prüfenden Blick auf das Projektumfeld zu werfen. Als Projektumfeld wird die Umgebung bezeichnet, in der ein Projekt entsteht und durchgeführt wird, die das Projekt beeinflusst und von dessen Auswirkungen betroffen ist. Projektbeeinflussungen können aus sozialen und sachlichen Umfeldfaktoren resultieren. [BEA11b]
Hinsichtlich der Ausdehnung des Projektumfelds lassen sich

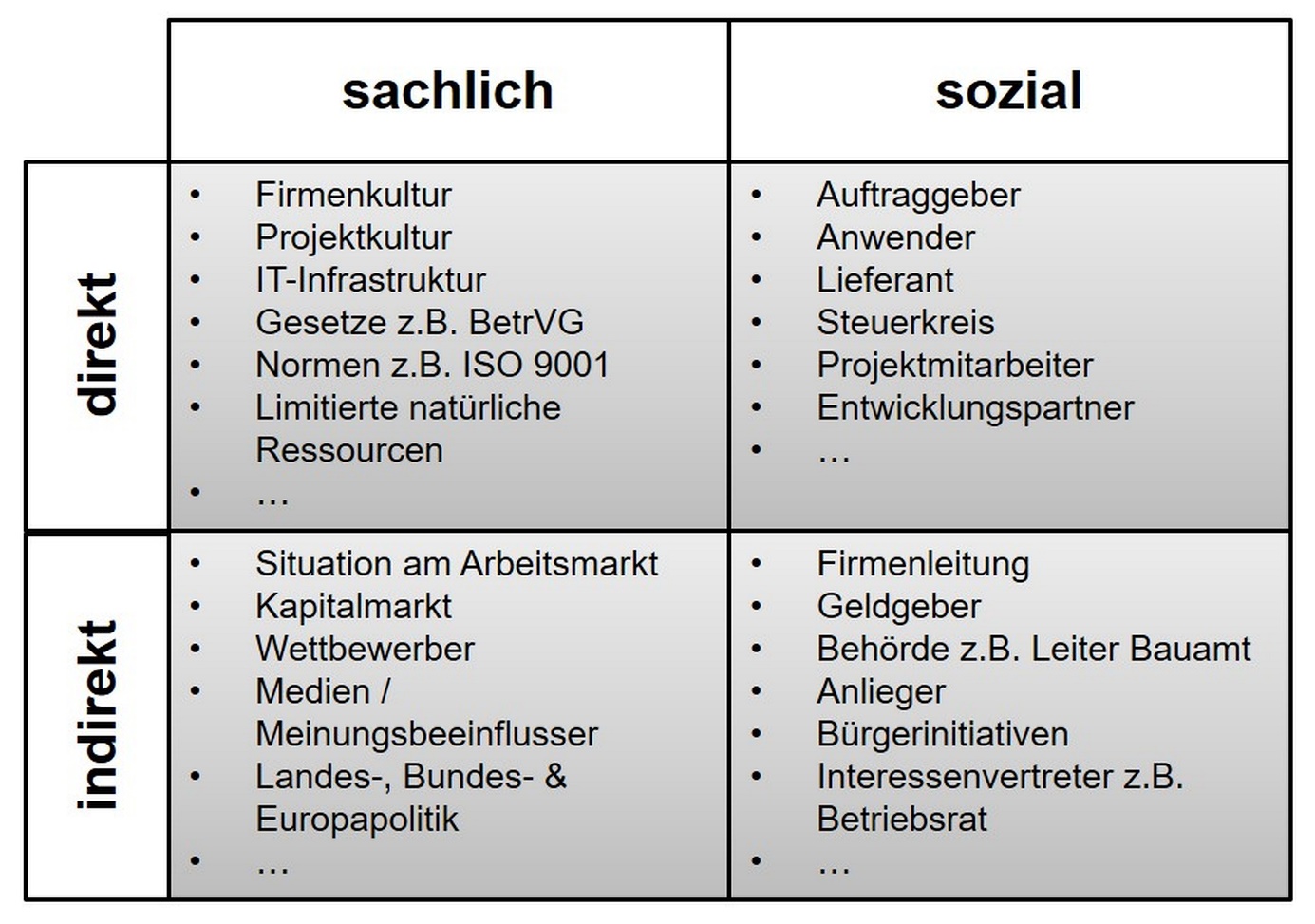

- das unmittelbare (direkte) Projektumfeld, z. B. Auftraggeber, Rahmenbedingungen,
- das mittelbare (indirekte) Projektumfeld, z. B. Firmenleitung, Arbeitsmarkt
unterscheiden. Häufig werden auch die Begriffe „intern“ für unternehmensinterne und „extern“ für unternehmensexterne Einflussfaktoren verwendet. [BEA11b]
Bei den sachlichen Umfeldfaktoren bietet das Akronym PESTEL ein gutes Hilfsmittel, das der Projektleiter u.a. dazu verwenden kann, die Zusammenhänge zwischen seinem Projekt und dessen Umfeld darzustellen. Das Akronym PESTEL steht dabei für
Akronym |
Beschreibung |
Beispiele |
Political (Politisch) |
Aktuelle und potenzielle Einflüsse aus dem politischen Umfeld |
Landes- & Bundespolitik, Europapolitik, Medien |
Economic (Wirtschaftlich) |
Lokale, nationale und weltweite wirtschaftliche Einflussfaktoren |
Arbeitsmarkt, Wettbewerber, Kapitalmarkt, Zölle |
Social (Gesellschaftlich) |
Das sozio-kulturelle Umfeld und Auswirkungen des gesellschaftlichen Wandels |
Firmenkultur, Projektkultur, Arbeitsbedingungen, Organisationsform, Migration |
Technological (Technisch) |
Einfluss/ Auswirkung von Technologie |
Technische Infrastruktur, Technologiewandel |
Environmental (Ökologisch) |
Lokale, nationale und globale Umwelteinflüsse |
Wetter, Umweltvorgaben, limitierte natürliche Ressourcen, Abfallbeseitigung |
Legal (Gesetzlich) |
Auswirkung lokaler, nationaler und internationaler Gesetze und Regularien |
Gesetze, Normen, Verordnungen |
Tabelle 12 – PESTEL
Innerhalb der sozialen Umfeldfaktoren werden Personen und/ oder Institutionen identifiziert, die das Projekt positiv oder negativ beeinflussen können (siehe Kapitel 3.3.2 Stakeholdermanagement). Eine entsprechende grafische Aufbereitung der gesammelten Umfeldfaktoren kann wie folgt aussehen:
Abbildung 17 – Umfeldanalyse mit Einflussfaktoren (Beispiele)
Die frühzeitige Analyse des Projektumfeldes als systematische Betrachtung der positiven (unterstützenden) und negativen (störenden) Einflüssen auf das Projekt hilft, Chancen zu finden, Risiken zu erkennen und eine adäquate Kommunikationsstrategie festzulegen. Die Umfeldanalyse ist somit ein wichtiger Ausgangspunkt für weiterführende Analysen und daraus abzuleitende Maßnahmen im Laufe des Projekts.
Chancen beinhalten alle Bedingungen, die während der Projektlaufzeit dazu führen, dass die Projektziele besser erreicht werden können. Unter Risiken werden hingegen alle Bedingungen und Situationen zusammengefasst, die das Projekt möglicherweise negativ beeinflussen. Hierbei wird nicht zwischen direkten/ indirekten bzw. internen/ externen Umfeldfaktoren unterschieden.
Sachliche Umfeldfaktoren |
Einfluss auf Projekt |
Beschreibung |
Interaktion mit anderen sachlichen Umfeldfaktoren |
||
Risiko |
Chance |
Neutral |
|||
Firmenkultur |
|
X |
|
offene Kultur lässt sich ins Projekt übertragen |
Wettbewerb Arbeitsmarkt |
Arbeitsbedingungen |
|
|
X |
|
|
Infrastruktur |
|
|
X |
|
|
Gesetze, Normen |
X |
|
|
mögl. Gesetzesänderungen während der Projektlaufzeit |
Landespolitik Kapitalmarkt |
limitierte natürliche Ressourcen |
X |
|
|
Seltene Erden |
|
Arbeitsmarkt |
X |
|
|
Fachkräftemangel |
Landespolitik |
Kapitalmarkt |
|
|
X |
|
|
Wettbewerb |
|
|
X |
|
Kapitalmarkt |
Landespolitik |
|
|
X |
|
|
Tabelle 13 – Chance-Risiko-Bewertung der sachlichen Umfeldfaktoren (Beispiel)
Die möglicherweise risikobehafteten Interaktionen sind mit ihren Ursachen und den daraus für das Projekt entstehenden Folgen kurz zu beschreiben. Zusätzlich können evtl. vorhandene Chancen festgestellt und auf ihre Nutzbarkeit im Projekt hin analysiert werden.
Die detaillierte Analyse sowie das Festlegen und Umsetzen entsprechender Maßnahmen erfolgt für die sozialen Umfeldfaktoren im Stakeholder- (siehe Kapitel 3.3.2) bzw. für die sachlichen Umfeldfaktoren im Risikomanagement (siehe Kapitel 4.6).
Stakeholdermanagement
4.5.12 Stakeholder / Bloom’sche Taxonomie 3 – Anwenden
4.3.4 Macht und Interesse / Bloom’sche Taxonomie 3 – Anwenden (Level C)
Stakeholder sind gemäß der ICB 4.0 „alle Einzelnen, Gruppen oder Organisationen, die an dem Projekt beteiligt sind, dieses beeinflussen, davon beeinflusst werden oder an der Durchführung bzw. dem Ergebnis desselben interessiert sind.“ [GPM17a, Seite 155] Das Interesse muss nicht zwingend positiv sein, Stakeholder können auch schädlichen Einfluss auf das Erreichen der Projektziele ausüben.
Unterscheiden lassen sich Stakeholder in primäre und sekundäre Stakeholder. Primäre Stakeholder wirken direkt, Sekundäre hingegen wirken indirekt über ihre Beziehungen und ihren Einfluss. Innerhalb dieser Einteilung kann gemäß dem Promotorenmodell von Witte wiederum in Projektbefürworter (Promotoren) und Projektgegner (Opponenten) unterschieden werden [WITT73].
Witte definiert Promotoren als Rollen, die Prozesse aktiv fördern und beeinflussen. Sein Modell kennt Machtpromotoren und Fachpromotoren. Später folgte eine Erweiterung um Beziehungs- bzw. Sozialpromotoren und Opponenten.[8]
Machtpromotor |
Unterstützt bzw. beeinflusst auf Grund seiner Stellung in der Unternehmenshierarchie Durch diese hierarchisch legitimierte Macht ist er in der Lage Opponenten zu beeinflussen Hauptaufgabe für das Projekt: Überzeugungs- und Begeisterungsarbeit im Sinne des Projekts |
Fachpromotor |
Unterstützt bzw. beeinflusst durch sein spezifisches Fach- und Methodenwissen Finden sich häufig in Linienpositionen mit Affinität zu technischen Neuheiten Hauptaufgabe für das Projekt: Voranbringen der Projektarbeit durch Weitergabe von Wissen und Lösungsansätze für von Opponenten aufgebrachten Problemen zu entwickeln |
Beziehungs- bzw. Sozialpromotor |
Verfügt über ein starkes Netzwerk von persönlichen Kontakten quer durch alle Hierarchie-Ebenen hindurch Anerkannt und respektiert Hauptaufgabe für das Projekt: Neue Netzwerke aufzubauen und dadurch das Projekt indirekt unterstützen |
Opponent |
Personen, die ein Projekt verzögern oder verhindern wollen. |
Tabelle 16 – Promotoren und Opponenten
Promotoren und Opponenten erhalten ihre Autorität auf unterschiedlichen Machtgrundlagen oder Können. [WUND11] In der Soziologie finden sich die verschiedensten Definitionen zum Machtbegriff. Max Weber (1922) beispielsweise beschreibt Macht als „… jede Chance, innerhalb einer sozialen Beziehung den eigenen Willen auch gegen Widerstreben durchzusetzen.“ Heinrich Popitz (1986) definiert Macht „… als das Vermögen sich als Mensch gegen andere Kräfte durchzusetzen.“
Beide Definitionen betonen das Durchsetzen gegen andere. Dieses „sich durchsetzen“ kann zum einen auf Basis der Stellung des Einzelnen innerhalb einer Hierarchie, also durch organisatorische Weisungsbefugnis, oder ausgehandelt zwischen einzelnen Akteuren von statten gehen. In Anlehnung an die Typologie von French/ Raven (1968) lassen sich dafür fünf bzw. sechs Machtgrundlagen unterscheiden [OLFE15]
- Expertenmacht (expert power) – Sachkenntnis bezüglich bestimmter Aufgaben und/ oder Probleme. Machtgrundlage für Fachpromotoren, Opponenten
- Informationsmacht (information power) – Zugang zu und Kontrolle von Information, situationsbezogenes spezifisches Wissen. Machtgrundlage für Fachpromotoren, Opponenten
- Referenzmacht (referend power) – Vorbild-/Identifikationsfunktion. Machtgrundlage für Beziehungs- bzw. Sozialpromotoren, Opponenten
- Legitimationsmacht (legitimate power) – festgelegte und akzeptierte Befugnisse, hierarchische Ordnung innerhalb des Unternehmens. Machtgrundlage für Machtpromotoren, Opponenten
- Belohnung- (reward power) und Bestrafungsmacht (coercive power) – Sanktionsgewalt in positivem (Belohnung) und negativem (Bestrafung) Sinne. Machtgrundlage für Machtpromotoren
|
Abgrenzung Macht und Autorität |
|
Macht ist ein politisch-soziologischer Grundbegriff, der für Abhängigkeits- oder Überlegenheitsverhältnisse verwendet wird. Der Machthaber hat die Möglichkeit, ohne Zustimmung, gegen den Willen oder trotz Widerstandes des Beherrschten die eigenen Ziele mit Anwendung von Machtmitteln (z.B. Belohnung, Bestrafung) durchzusetzen. Macht kann auf verschiedenen Machtgrundlagen basieren (s.o.), ihre Ausübung ist mit Aufwand verbunden (z.B. laufende Kontrolle). [WUND11] instabile Führung |
Autorität ist die Möglichkeit einer Person, Gruppe oder Institution, Einfluss auf andere auszuüben und ggf. den eigenen Willen gegenüber diesen durchzusetzen. Dadurch entsteht ein Verhältnis der Über- und Unterordnung. Arten von Autorität
stabile Führung |
Prozess
Abbildung 19 – Prozess Stakeholdermanagement
Identifizieren der Stakeholder
Ein erster Schritt zur Identifizierung der Stakeholder wurde bereits mit der Umfeldanalyse (soziale Umfeldfaktoren) gemacht. Jetzt gilt es, diese noch einmal zu verifizieren und mit Hilfe der einen oder anderen Kreativitätstechnik die Stakeholderliste zu ergänzen bzw. zu aktualisieren. Ein Sortieren nach Promotoren, Opponenten und Unentschlossenen kann hierbei unterstützend wirken.
Ebenfalls hilfreich kann die Überlegung sein, wer an das Projekt Anforderungen haben und/oder Input liefern wird (upstream) und wer mit den Ergebnissen des Projekts nach dessen Abschluss umgehen soll (downstream).
Analysieren und bewerten der Stakeholder
Die Analyse und Bewertung hat für alle Stakeholder des Projektes zu erfolgen.. Im Minimum beinhaltet die Analyse Fragen zu Erwartungen/ Befürchtungen, Einfluss und dem zu erwartenden Konfliktpotenzial. Selbstverständlich lässt sich die Analyse auch auf andere Bereiche ausdehnen – „Einstellung zum Projekt“ und „Grad der Betroffenheit“ sind davon zwei Beispiele.
Leitfragen zum Erfassen von Erwartungen/ Befürchtungen und Bewerten von Einfluss und Konfliktpotenzial können wie folgt lauten:
Erwartungen/ Befürchtungen |
|
Einfluss (Macht) |
|
Konfliktpotenzial |
|
Für die Bewertung von Einfluss und Konfliktpotenzial empfiehlt es sich, keine Zahlen zu verwenden, sie ist eine subjektive Einschätzung des Projektleiters bzw. des Projektteams und deren Erfahrungen. Für diese Einschätzung hat sich die Einteilung in hoch und niedrig bewährt. Die Darstellung der Stakeholderanalyse erfolgt mittels einer Tabelle.
Nr. |
Name + Funktion |
Erwartungen / Befürchtungen |
Einfluss |
Konflikt-potenzial |
1 |
N.N., Auftraggeber |
erfolgreiches Projekt, Prestigegewinn |
hoch |
niedrig |
2 |
Nutzer |
nutzbares, ergonomisches Produkt, Arbeitserleichterung |
niedrig |
hoch |
3 |
N.N., Arbeitspartner |
erfolgreiches Projekt |
niedrig |
niedrig |
4 |
N.N., Firmenleitung |
erfolgreiches Projekt, mögliche Rationalisierungseffekte |
hoch |
hoch |
5 |
N.N., Lieferant |
Geld verdienen, langfristige Kundenbindung |
niedrig |
niedrig |
6 |
N.N., Geldgeber |
Rendite |
hoch |
hoch |
n |
… |
… |
… |
… |
Tabelle 17 – Stakeholdertabelle (Beispiel)
Nach erfolgter Bewertung der Stakeholder können diese in ein Portfolio mit vier Quadranten visualisiert werden. Der Vorteil dieser Darstellung liegt darin, dass sofort sichtbar wird, auf welchen Stakeholdern der Fokus des Projektleiters liegen sollte (i.d.R. rechts oben, hoher Einfluss und hohes Konfliktpotenzial).
Abbildung 20 – Stakeholderportfolio
Maßnahmenplanung
Die zu planenden Maßnahmen der Stakeholdersteuerung bedienen sich der Instrumente des Projektmarketing und der Projektkommunikation. Während sich die Projektkommunikation eher an die projektinternen Stakeholder richtet, beschäftigt sich das Projektmarketing überwiegend mit den projektexternen Stakeholdern und zielt darauf ab, den Bekanntheitsgrad des Projektes zu erhöhen sowie dessen Image zu verbessern [PATZ17].
Je nachdem wie die Einschätzung der Anspruchsgruppen ausgefallen ist, sollte eine geeignete Kommunikationsstrategie gewählt werden, um die einzelnen Stakeholder abzuholen, zu informieren und bei ihnen eine positive Einstellung zum Projekt zu fördern. Dabei ist es sinnvoll, zu wichtigen Stakeholdern eine individuelle Kommunikation zu pflegen, andere Stakeholder können mit weniger Aufwand informiert werden.
Die Planung der Maßnahmen wird pro Quadrant des Stakeholderportfolios vorgenommen. Dabei ist zu beachten, dass die Stakeholder in Quadrant I (hoher Einfluss/ hohes Konfliktpotenzial) die meiste Aufmerksamkeit und somit auch die meiste Zeit des Projektleiters in Anspruch nehmen, da diese für den gewünschten Erfolg 1:1 (Projektleiter direkt mit dem Stakeholder) individuell betreut werden müssen. Der Aufwand für die Betreuung der Stakeholder in den Quadranten II (niedriger Einfluss/ hohes Konfliktpotenzial) und IV (hoher Einfluss/ niedriges Konfliktpotenzial) ist wesentlich geringer, da sie entweder dem Projekt sowieso positiv gegenüber eingestellt sind oder nur wenig Einfluss haben und somit keine größere Gefahr für das Projekt bedeuten. Hier ist eine 1:n Betreuung (z.B. via Meeting) ausreichend. Die im Quadrant III gelisteten Stakeholder werden üblicherweise über unpersönliche Medien bedient (m:n), z.B. über Newsletter oder Infoveranstaltungen.
Entsprechend ist für den jeweiligen Quadranten eine der folgenden Strategien zu wählen [RÖSS08].
partizipativ
– Stakeholder als Partner
Die partizipative Strategie zielt darauf ab, die Stakeholder in
unterschiedlicher Intensität partnerschaftlich am Projekt zu beteiligen. Die
Beteiligung reicht von der Information, Kommunikation und Diskussion der Ziele,
Aufgaben und des Projektstandes über die aktive Beteiligung bis hin zur
Übertragung von Verantwortung durch die Einbindung in den
Entscheidungsbildungsprozess. Ganz nach dem Motto „Betroffene zu Beteiligten
machen.“
diskursiv – (lateinisch discursivus „fortschreitend erörternd“) die sachliche Auseinandersetzung mit den Stakeholdern (kann auch Konfliktmanagement bedeuten)
repressiv
bzw. restriktiv – bewusst reduzierte Informationsabgabe
Im Gegensatz zu den beiden anderen Strategien besteht hier die Vorgehensweise
darin, über andere Akteure, z.B. Machtpromotoren, die Stakeholder zu
beeinflussen und zu steuern, Dies kann u.a. durch direkte Weisungen und
Vorgaben der Geschäftsleitung oder durch selektive Verbreitung von
Informationen geschehen.
Die aus den jeweiligen Strategien abgeleiteten Maßnahmen finden sich dann in einem Kommunikationsplan wieder. Dieser Plan lässt sich angelehnt an die Kommunikationsformel von Harold D. Lasswell, aufbauen.
„Who says what in which channel to whom with what effect? “
Harold Dwight Lasswell (1902–1978), Politikwissenschaftler und Kommunikationstheoretiker
Auf Basis der Stakeholderanalyse lässt sich damit festlegen Wer, Was, Wann, Wie und durch Wen mit Informationen „versorgt“ wird um eine reibungs- und lückenlose Kommunikation zu und mit den Stakeholdern sicherzustellen. Die Stakeholder können hier auch passend zu den gewählten Strategien pro Quadrant gruppiert werden.
Der Projektleiter sollte sich bei all der Planung nicht selbst vergessen: Wer Informationen liefern soll, muss erstmal welche bekommen …
Nr |
Wer |
Was |
Wann |
Wie |
durch Wen |
1 |
N.N., Auftraggeber |
Generelle Informationen über das Projekt Demonstration fertiger Teilprodukte |
Zu
allen Meilensteinen Evtl. Sprint Review |
Meeting, persönliches Gespräch, Statusbericht |
Projektleiter und Fachkoordinatoren |
2 |
Nutzer |
Informationen zu fertiggestellten Funktionen, Demonstration fertiger Teilprodukte |
Quartalsweise Evtl. Sprint Review |
Newsletter,
Intranetseite Demo |
Projektleiter, Teilprojektleiter, Fachspezialist |
3 |
N.N., Arbeitspartner |
Projektassistenz |
|||
4 |
N.N., Firmenleitung |
Informationen zum Projektfortschritt |
|
Meeting, persönliches Gespräch |
Projektleiter |
5 |
N.N., Lieferant |
|
|
Mail, Telefon |
Projektassistenz |
6 |
N.N., Geldgeber |
Informationen zum Projektfortschritt |
|
Meeting, persönliches Gespräch |
Projektleiter |
7 |
N.N., Projektleiter |
Status der Arbeitspakete Mögliche Probleme, Hindernisse |
Wöchentlicher Jourfix Evtl. Daily Scrum |
Meeting, persönliches Gespräch |
Projektteam, Arbeitspaketverantwortliche |
n |
… |
|
|
|
|
Tabelle 18 – Kommunikationstabelle (Beispiel)
All diese Maßnahmen dienen dazu, die Stakeholder in den Projektverlauf einzubeziehen, sogar einzubinden um wichtige Informationen und Anregungen zu erhalten. Die ICB 4.0 verwendet hierzu den Begriff Verpflichtungsstrategie [GPM17a], andere sprechen vom Stakeholder Engagement [APM17b] oder von Stakeholder Stewardship [GRIF15]. Hinter jeder Bezeichnung steht aktives Tun, kein passives Abwarten, um die Stakeholder frühzeitig, regelmäßig, ehrlich und proaktiv über das Projekt auf dem Laufenden zu halten.
Controlling des Prozesses
Sowohl die Wirksamkeit der ergriffenen Maßnahmen als auch die Situation der Stakeholder müssen regelmäßig überwacht und analysiert werden. Nur dann lässt sich feststellen, ob sich die Erwartungen/ Befürchtungen und/ oder die Machtsituation der Stakeholder verändert hat und neue Stakeholder die Projektbühne betreten haben. Dies und die übliche Dynamik des Projektumfeldes machen es notwendig, den gesamten Prozess regelmäßig, wenigstens am Ende einer jeden Phase, zu durchlaufen. Die Veränderung der Stakeholder lässt sich ebenfalls in einem Portfolio darstellen [GPM17b].
Abbildung 21 – Stakeholderportfolio (Maßnahmen)
Die ursprüngliche Quadrantenstrategie dürfte sich allerdings kaum durchhalten lassen. Es ist schwer vorstellbar, dass sich die Firmenleitung (Stakeholder 4) nach den durchgeführten persönlichen Maßnahmen jetzt mit Maßnahmen aus der diskursiven „Strategiekiste“ zufrieden sein wird. Das reduzierte Konfliktpotenzial wird schnell wieder zur vollen Größe anwachsen. D.h. letztendlich trotz aller Pläne – der gesunde Menschenverstand sollte immer mit einbezogen werden.
Projektphasen
4.5.1 Projektdesign / Bloom’sche Taxonomie 1 – Wissen
4.5.4 Ablauf und Termine / Bloom’sche Taxonomie 3 – Anwenden
Entsprechend des gewählten Projektdesigns oder der Vorgaben des Unternehmens auf Basis eines Vorgehensmodells, wird das Projekt in einzelne Abschnitte, die Projektphasen, unterteilt. Das Thema Projektphasen ist Bestandteil des ICB-Elements Ablauf und Termine, das in Kapitel 4.2 näher beschrieben wird.
Projektphasen sind der erste Planungsschritt zur Aufteilung des Gesamtvorhabens, sie gliedern ein Projekt in zeitliche Abschnitte, die inhaltlich voneinander abgegrenzt sind. Diese Phasen haben eine klare Zielsetzung, nutzen Ressourcen zur Erstellung wichtiger Lieferobjekte und beinhalten auch Entscheidungen als Grundlage für die folgende Projektphase. Die Abfolge der Phasen eines Projekts zusammen wird auch als Projektlebenszyklus bezeichnet. [DIN16a]
Im Unterschied zu den Projektphasen welche die inhaltlichen Aktivitäten des Projektes widerspiegeln, orientiert sich die Phaseneinteilung für das Projektmanagement an den logisch zusammenhängenden Aktivitäten des Projektmanagements – Initialisierung, Definition, Planung, Steuerung, Abschluss – den Projektmanagementphasen. [DIN16a]
Mit der Erstellung des Phasenplans liegt eine erste Grobplanung und damit eine Machbarkeitsprüfung für die vom Auftraggeber genannten Projektziele vor. An dieser Stelle kann eine Go/ Nogo-Entscheidung für das Projekt getroffen werden.
Elemente des Phasenplans
Der Phasenplan enthält Hauptaktivitäten, die in den einzelnen Phasen zusammengefasst werden. Die Projektphasen beginnen üblicherweise mit einem Meilenstein und werden mit einem solchen Entscheidungspunkt bzw. Ereignis besonderer Bedeutung [DIN16a] abgeschlossen. Diese Ereignisse können sein
- Prüfungen bzw. Abnahmen
- „Etappenziel“
- Entscheidungen z.B. über den Beginn der nächsten Phase
Meilensteine haben eine Dauer von Null und werden im Phasenplan üblicherweise mit einer Raute dargestellt. Zum besseren Verständnis und Lesbarkeit werden die Meilensteine inkl. einer Beschreibung des dazugehörenden Ereignisses in einer Tabelle aufgelistet.
Um die Zielwünsche (Termine und Kosten) des Auftraggebers auf Machbarkeit prüfen zu können, werden voraussichtlichen Dauern und die erwarteten Kosten der Hauptaktivitäten grob abgeschätzt und zu Projektsummen aggregiert. Dies geschieht sinnvollerweise durch Erfahrungswerte abgeschlossener ähnlicher Projekte oder durch Expertenschätzung.
Bei allen Schätzungen hat der Projektleiter in der darauffolgenden Kommunikation den Auftraggeber deutlich auf deren vorläufigen Charakter hinzuweisen, um unerwünschte und sachlich falsche finale gedankliche Festlegungen zu vermeiden.
Projektmanagement taucht im Phasenplan nicht als eigene Phase auf, da es sich bei den PM-Aktivitäten um phasenbegleitende Querschnittsfunktionen handelt, die sich über alle Projektphasen erstrecken. Budgetär wird es in dieser Planungsstufe mit 10 bis 15% der geschätzten Kosten berücksichtigt (falls keine sachlogischen Gründe eine höhere oder niedrigere Annahme rechtfertigen).
Ein Beispiel für einen Phasenplan (Wasserfall Modell) folgt auf den nächsten Seiten.
1. Liste der Projektphasen mit Ziel und Hauptaktivitäten
Projekt-phase |
Ziel |
Hauptaktivität(en) |
Dauer in Wochen (ca.) |
Kosten in Euro (ca.) |
P1 Konzeption |
Mechanisches Konzept und Steuerungsarchitektur ist erstellt. |
Mechanisches Konzept ausarbeiten Steuerungsarchitektur entwickeln |
4 |
70.000.- |
P2 Konstruktion |
Teile sind konstruiert und die Fertigungsunterlagen nach Lastenheft erstellt. Einzelteile sind produziert. |
mechanische und elektrische Teile konstruieren Fremdgefertigte Teile beschaffen Einzelteile fertigen |
17 |
740.000.- |
P3 Montage |
Montage (Zusammenbau) der Maschinen ist erfolgt. |
Mustermaschine montieren |
12 |
520.000.- |
P4 Inbetriebnahme |
Inbetriebnahme der montierten Maschinen ist erfolgt. Alle Maschinen funktionieren gem. Auftrag. |
Maschinen in Betrieb nehmen Testlauf durchführen Maschinen verpacken und versenden |
4 |
180.000.- |
P5 Test und technische Abnahme |
Alle Testdurchläufe sind erfolgreich abgeschlossen. Abnahme ist vorbereitet. |
Maschinen vor Ort aufbauen Testdurchläufe absolvieren |
14 |
170.000.- |
Summe (vorläufige Schätzung) |
50 |
1.680.000.- |
Tabelle 19 – Projektphasen und Hauptaktivitäten (Beispiel)
2. Liste der Meilensteine mit Ergebnis
Meilenstein |
Ergebnis |
Termin & Status |
M1 – Projektleiter ist benannt, Projektauftrag ist erteilt |
Projektauftrag erhalten, Projektstart ist erfolgt |
04.01.2020 / abgeschlossen |
M2 – Maschinen-Konzept ist erstellt |
Konstruktionsplan der Maschine liegt vor |
01.02.2020 / geplant (nach 7% der Gesamtdauer) |
M3 – Teile sind beschafft bzw. gefertigt |
Alle zur Montage notwendigen Teile sind vorhanden |
25.05.2020 / geplant (nach 41% der Gesamtdauer) |
M4 – Maschinen sind montiert |
Maschinen aufgebaut und funktionsfähig |
20.08.2020 / geplant (nach 65% der Gesamtdauer) |
M5 – Alle Maschinen sind in Betrieb genommen |
Testdurchlauf ist abgeschlossen, Maschinen verpackt und verschickt |
18.09.2020 / geplant (nach 72% der Gesamtdauer) |
M6 – Abnahme für alle Maschinen ist erfolgt. |
Testdurchlauf vor Ort erfolgreich absolviert |
23.12.2020 / geplant (nach 100% der Gesamtdauer) |
Tabelle 20 – Meilensteintabelle (Beispiel)
3. Phasenplan
Abbildung 22 – Phasenplan (Beispiel)
In der Phasenplanung können auch agile Elemente Anwendung finden:
Die Übergänge der Phasen, also zu einem Meilenstein, lassen sich auch mit einer Retrospektive gestalten. Eine Retrospektive (siehe auch Kapitel 8.1.3.5) setzt sich mit der Kooperation im Team auseinander, identifiziert konkrete Verbesserungen für die Zusammenarbeit und den Arbeitsprozess. Diese Verbesserungen werden gleich in der nächsten Phase umgesetzt. [PREU18, DRÄT19]
Planungsphase
Herzlichen Dank an Marcus Schulz für die Freigabe dieser Inhalte in digitaler Form.
Diese Inhalte finden Sie in Buchform hier
Abbildung 27 – ICB-Elemente in der Planungsphase
In der Planungsphase werden die wesentlichen Bedingungen für das Projekt festgelegt. Durch die Planung sollen realistische Werte für Leistung, Kosten und Termine ermittelt werden. Damit können Fehler reduziert, mangelnde Abstimmung verhindert und so Fehlentwicklungen in einem frühen Projektstadium vermieden werden. Die Projektplanung umfasst u.a. die Planung der Projektstruktur, des Projektaufwandes, des Ressourceneinsatzes und der Kosten. Abhängig von den konkreten Anforderungen im Projekt werden zum Abschluss der Planungsphase noch die Vertragsinhalte mit den Lieferanten abgestimmt. [GPM17b]
Grundsätzlich sollten bei der Planung folgende Fragen geklärt werden um eine Konzept- bzw. Planungsfreigabe als Ergebnis dieser PM-Phase zu erhalten. [BERG16]
Was? |
Was muss im Detail gemacht werden (Projektstrukturplan)? |
Wie? |
Wie soll vorgegangen werden (Ablaufplan)? Welche Mittel und Ressourcen werden eingesetzt (Einsatzmittelplan)? |
Wann? |
Wann wird mit dem Projekt begonnen? Wann soll/ muss es fertig sein (Terminplan)? |
Wie viel? |
Wie viel wird das Projekt kosten und wie erfolgt die Finanzierung (Kosten- und Finanzplanung)? |
Welche? |
Welche Risiken bzw. Chancen bestehen (Risikoplan)? |
Wie gut? |
Welche Qualitätsziele müssen erreicht werden und wie wird deren Erreichung sichergestellt (Qualitätsplan)? |
Tabelle 25 – Fragen während der Planungsphase
Die Planungsphase enthält verschiedene ICB-Elemente aus dem Bereich Practice. Allerdings in veränderter Reihenfolge. Aus Sicht des Autors macht es mehr Sinn, sich zuerst um den Ressourcenbedarf zu kümmern und dann darauf aufbauend die Kostenplanung durchzuführen. Die Themen Chancen und Risiken sowie Qualität sind projektbegleitende Prozesse und können auch in einer früheren Projektmanagementphase gestartet bzw. durchgeführt werden.
Chancen und Risiken
Chancen und Risiken (4.5.11) „Die Kompetenz Chancen und Risiken umfasst die Identifikation, die Analyse, die daraus resultierende Planung und Umsetzung sowie die Steuerung der Chancen und Risiken eines Projekts. … Beim Management von Chancen und Risiken handelt es sich um einen fortlaufenden Prozess, der sich über den gesamten Lebenszyklus des Projekts erstreckt.“ [GPM17a, Seite 150] |
Grundlagen Chancen und Risiken
4.5.11 Chancen und Risiken / Bloom’sche Taxonomie 3 – Anwenden
Neben der Notwendigkeit Risikomanagement auf Grund gesetzlicher (z.B. KontraG), normenseitiger (z.B. ISO 9001) und unternehmensspezifischer Anforderungen (z.B. Corporate Governance) durchzuführen gehört es auch zu den Projektmanagementaufgaben innerhalb des Projektlebenszyklus. Risikomanagement hilft, Projektrisiken zu vermeiden, zu verringern oder zu begrenzen. Ebenfalls fällt in dieses Aufgabenspektrum das Fördern von Projektchancen, also von positiven Entwicklungsmöglichkeiten.
Risikomanagement …
- verbessert den Handlungsspielraum des Projektleiters.
- identifiziert und steuert Risiken im Projekt.
- stellt ein Frühwarnsystem dar, durch das Risiken minimiert und beherrscht werden können.
- erkennt Chancen für das Projekt und zeigt Wege zu deren Nutzung auf.
- verbessert die Kommunikation und den Umgang mit Risiken und Chancen.
Das Wort „Risiko“ leitet sich aus dem frühitalienischen ris(i)co ab – eine Klippe, die es zu umschiffen gilt. Die DIN 69901-5:2009 bezeichnet ein Risiko als
„Mögliche negative Abweichung im Projektverlauf (relevante Gefahren) gegenüber der Projektplanung durch Eintreten von ungeplanten oder Nicht-Eintreten von geplanten Ereignissen oder Umständen (Risikofaktoren).“ [DIN16a, Seite 159]
Kürzer fasst sich die Norm DIN ISO 31000:2018 Risikomanagement – Leitlinien. Sie bezeichnet ein Risiko als
„Auswirkung von Unsicherheit auf Ziele“ [DIN18, Seite 7]
Prozess
4.5.11 Chancen und Risiken / Bloom’sche Taxonomie 3 – Anwenden
Das Risikomanagement folgt dem Prozess Identifizieren – Analysieren – Planen – Controlling. Dieser Prozess wird spätestens bei jedem Meilenstein erneut durchlaufen, um den Status der bekannten Risiken festzustellen und neue zu identifizieren.
Abbildung 59 – Risikoprozess
Risiken identifizieren
Hier wird die enge Verzahnung mit der Umfeldanalyse sichtbar. In den Kategorien sachlich und direkt/indirekt bzw. intern/extern bereits identifizierte Bestandteile können direkt in die Risiko-Tabelle übernommen werden. Die während der Umfeldanalyse identifizierten Stakeholder (Kategorien sozial und direkt/indirekt bzw. intern/extern) werden via Stakeholderanalyse, wo notwendig, ebenfalls in die Risiko-Tabelle übernommen. Zur Identifikation weiterer Risiken empfehlen sich verschiedene Kreativitätstechniken (z.B. Brainwriting, Mind Mapping, Kopfstandmethode, FMEA), Checklisten sowie das systematische Durchforsten der bisher erstellten Projektpläne (PSP, Ressourcenplan, Ablauf- und Terminplan, Kostenplan) auf potenzielle Risiken. Hilfreich ist auch die Kategorisierung nach Risikoarten wie beispielsweise
- Kaufmännische Risiken
- Ressourcen Risiken
- Technische Risiken
- Terminrisiken
- Politische Risiken
In dieser Phase sind alle identifizierten Risiken ernst zu nehmen – keine „Das schaffen wir schon“-Mentalität – jedes identifizierte Risiko ist wichtig genug, um betrachtet zu werden.
Die identifizierten Risiken werden in einer Tabelle gesammelt und strukturiert. Alle Risiken sind präzise zu benennen und zu beschreiben.
# |
Risiko |
Ursache (n) |
Klassifizierung |
1 |
Streik der Drehbuchautoren |
nicht erfüllte Lohnforderungen |
Terminrisiko |
2 |
Bereits genehmigte Außenaufnahmen werden verboten |
Einstellung zum Filmprojekt hat sich bei den zuständigen Behörden geändert |
Politisches Risiko |
3 |
Spezialisten stehen nicht zum vereinbarten Zeitpunkt zur Verfügung |
Unklare Vorgaben bei Vertragsabschluss mit der Agentur |
Ressourcen Risiko |
n |
… |
… |
… |
Tabelle 38 – Risikotabelle
Zur besseren Visualisierung können die Risiken in einem Portfolio dargestellt werden. Hierzu werden sie bezüglich Schadenshöhe (SH, auch Tragweite) und Eintrittswahrscheinlichkeit (ETW) qualifiziert und entsprechend im Portfolio eingeordnet. Eine Qualifizierung der Risiken kann beispielsweise nach „sehr hoch, hoch, niedrig, sehr niedrig“ erfolgen. Es empfiehlt sich, die Ausprägung „mittel“ nicht zu verwenden, um den Beteiligten eine eindeutige Stellungnahme abzuringen.
# |
Risiko |
Ursache (n) |
Auswirkung |
ETW |
SH |
1 |
Streik der Drehbuchautoren |
nicht erfüllte Lohnforderungen |
Drehbuch wird nicht rechtzeitig fertig, Start der Dreharbeiten verzögert sich |
n |
h |
2 |
Bereits genehmigte Außenaufnahmen werden verboten |
Einstellung zum Filmprojekt hat sich bei den zuständigen Behörden geändert |
Neue Drehorte müssen ausgewählt werden, Genehmigungen müssen neu eingeholt werden, Dreharbeiten verzögern sich |
h |
sh |
3 |
Spezialisten stehen nicht zum vereinbarten Zeitpunkt zur Verfügung |
Unklare Vorgaben bei Vertragsabschluss mit der Agentur |
Verzögerungen bei den Dreharbeiten oder qualitative Einschränkungen, da nur „2. Wahl“ zur Verfügung gestellt wird |
n |
sh |
n |
… |
… |
… |
… |
… |
sn = sehr niedrig, n = niedrig, h = hoch, sh = sehr hoch |
Tabelle 39 – Qualifizierte Risikotabelle mit ETW und SH
Abbildung 60 – Qualifiziertes Risikoportfolio (Beispiel)
Risiken analysieren
Nach der Identifikation der Risiken folgen in dieser Phase deren Analyse und Bewertung und damit ihrer Quantifizierung. Es sind Überlegungen anzustellen bezüglich der Auswirkung, Schadenshöhe (auch Tragweite) und der Eintrittswahrscheinlichkeit. Hierzu kann die bereits genutzte Risikotabelle um die notwendigen Felder ergänzt werden. Der Risikowert (RW) ist das Produkt aus Eintrittswahrscheinlichkeit (ETW) und Schadenshöhe (SH) des Risikos.
ETW (%) * SH (€) = RW (€)
Die Höhe der Eintrittswahrscheinlichkeit ist, unerheblich ob individuell oder in einer Gruppe festgelegt, immer ein subjektiver Wert, welcher die Risikopräferenz (risikofreudig, risikoneutral oder risikoavers) des Entscheiders/ der Entscheider widerspiegelt.
# |
Risiko |
Ursache (n) |
Auswirkung |
ETW in % |
SH |
RW |
1 |
Streik der Drehbuchautoren |
nicht erfüllte Lohnforderungen |
Drehbuch wird nicht rechtzeitig fertig, Start der Dreharbeiten verzögert sich |
5% |
200.000 |
10.000 |
2 |
Bereits genehmigte Außenaufnahmen werden verboten |
Einstellung zum Filmprojekt hat sich bei den zuständigen Behörden geändert |
Neue Drehorte müssen ausgewählt werden, Genehmigungen müssen neu eingeholt werden, Dreharbeiten verzögern sich |
20% |
450.000 |
90.000 |
3 |
Spezialisten stehen nicht zum vereinbarten Zeitpunkt zur Verfügung |
Unklare Vorgaben bei Vertragsabschluss mit der Agentur |
Verzögerungen bei den Dreharbeiten oder qualitative Einschränkungen, da nur „2. Wahl“ zur Verfügung gestellt wird |
5% |
500.000 |
25.000 |
n |
… |
… |
… |
… |
… |
… |
|
|
|
|
S Risikowerte |
125.000 |
Tabelle 40 – Quantifizierte Risikotabelle mit ETW und SH
Die grafische Darstellung erfolgt mit Hilfe einer Grafik, ähnlich der eines Risikoportfolios.
Abbildung 61 – Quantifizierte Risikodarstellung (Beispiel)
Wird ein Risiko mit einer Eintrittswahrscheinlichkeit > 50% bewertet, ist es als Tatsache zu betrachten und die notwendigen Arbeiten zur Vermeidung, Verminderung und/oder Verlagerung sind als Arbeitspaket in den Projektstrukturplan aufzunehmen.[9]
Der Risikowert (Expected Monetary Value) entspricht dem gewichteten Mittelwert bzw. den erwarteten Kosten bei Eintreten des Risikos. Die Summe der Risikowerte sollte als Risikorückstellung in die Kostenplanung einfließen. Diese Risikoreserve wird in der Regel ausreichen, um für die tatsächlich eingetretenen Risiken aufzukommen.
Maßnahmen planen und umsetzen
Nachdem die Risiken identifiziert, ihre Ursachen hinlänglich beschrieben und der jeweilige Risikowert ermittelt wurde, gilt es in diesem Schritt die geeigneten Risikostrategie und die entsprechenden Maßnahmen festzulegen.
Als Risikostrategie wird der Umgang und die Gestaltung der Risikobewältigung in Projekten bezeichnet. Grundsätzlich stehen verschiedene Handlungsalternativen zur Verfügung. [DIN18]
Abbildung 62 – Risikostrategien
Hierbei unterscheidet man zwischen präventiven (ursachenbezogenen), korrektiven (auswirkungsbezogenen) und selbsttragenden Handlungsalternativen.
Präventive Maßnahmen wirken, bevor das Risiko eintritt, beeinflussen also die Eintrittswahrscheinlichkeit. Korrektive Maßnahmen verringern nach Eintritt des Risikos die Tragweite bzw. die Schadenshöhe.
Generell gilt, Maßnahmen kosten Zeit und/ oder Geld, nehmen also Ressourcen in Anspruch, die nur begrenzt zur Verfügung stehen. Sie sind also entsprechend der gewählten Risikostrategie zu planen.
|
Strategie |
Vorgehen |
Präventive Maßnahmen |
vermeiden |
Das Risiko wird gar nicht erst eingegangen (z.B. neue, noch unerprobte Technologie wird nicht eingesetzt). |
Vermindern |
beinhaltet alle Aktivitäten zur direkten Beeinflussung des Risikos, sei es über die Senkung der ETW. Risiken können über technische, organisatorische oder personelle Maßnahmen reduziert werden |
|
Korrektive Maßnahmen |
begrenzen |
Folgen des Schadensfalles werden minimiert. Die Maßnahmen greifen erst, wenn das Risiko eingetreten ist (z.B. Redundanz vorsehen) |
verlagern |
Das Risiko wird auf Dritte übertragen, beispielsweise auf Versicherungen, Lieferanten, Kunden, Staat (z.B. Hermes-Bürgschaft zur Absicherung von Exporten). Diese Übertragung erfolgt i.d.R. mit Verträgen und findet nicht unentgeltlich statt. (z.B. Risikoprämie bei Versicherungen). |
|
Selbsttragende Maßnahmen |
akzeptieren |
Das Risiko wird vom Management akzeptiert, es werden keine Maßnahmen festgelegt. Meist sind dies Risiken mit geringer Schadenshöhe und niedriger Eintrittswahrscheinlichkeit. |
Tabelle 41 – Maßnahmen und Risikostrategie
Je nach gewählter Maßnahme verringert sich die Eintrittswahrscheinlichkeit (präventiv) oder die Schadenshöhe (korrektiv). Es sind auch beide Fälle möglich, wenn für ein Risiko sowohl präventive als auch korrektive Maßnahmen zur Anwendung kommen können.
ETWneu (%) * SH (€) = RWneu (€) bzw. ETW (%) * SHneu (€) = RWneu (€)
Ein Anhaltspunkt dafür, welche der geplanten Maßnahmen umgesetzt werden sollen, ist, dass die Summe aus RWneu und den Kosten der Maßnahme kleiner sein sollte als der alte Risikowert.
RWneu (€) + Kosten der Maßnahme (€) < RWalt (€)
Geht es allerdings um sogenannte nicht tolerierbare Risiken, so sind in jedem Fall Maßnahmen zu ergreifen, auch wenn dies im Extremfall bedeutet, das Projekt nicht durchzuführen. Als nicht tolerierbare Risiken werden solche bezeichnet
- bei denen Leib und Leben von Menschen bedroht sind
- die erhebliche Schäden an der Umwelt verursachen können
- die die wirtschaftliche Existenz des Unternehmens gefährden können
Maßnahmen controlling
Nachdem die Maßnahmen geplant und angestoßen wurden, sind sie in der Folge zu überwachen und gegebenenfalls zu steuern. Das Risikocontrolling ist häufig ein Teil des Projektcontrollings. Es ist für den Projektleiter ein unverzichtbares Instrument während des gesamten Projektverlaufs. Die mit den Maßnahmen festgelegten Kontrollzeitpunkte (z.B. Meilenstein, eintretendes Ereignis, 14-tägiger Jour-Fixe) sorgen für eine erneute Analyse und Bewertung des Risikos bzw. der Risiken. Ergebnisse dieser Überprüfung können sich in allen Projektplänen (z.B. Ressourcenplanung, Kostenplanung, Ablauf-und Terminplanung) niederschlagen und führen möglicherweise zu deren Anpassung.
Die aktuelle Risikosituation ist auch Bestandteil des regelmäßigen Projektstatusberichts.
“Risikomanagement ist Projektmanagement für Erwachsene”
Tom DeMarco (*1940), Autor u.a. von “Der Termin” und “Bärentango”
Abschlussphase
Herzlichen Dank an Marcus Schulz für die Freigabe dieser Inhalte in digitaler Form.
Diese Inhalte finden Sie in Buchform hier
Abbildung 72 – ICB-Elemente in der Abschlussphase
Der Projektabschluss ist Bestandteil des ICB-Elements Planung und Steuerung, das bereits im Kapitel 5 Steuerungsphase beschrieben wurde. Weiterhin findet sich in diesem Kapitel ein Kompetenzelement aus Compliance, Standards und Regularien (siehe Kap. 1.6 Standards im Projektmanagement), welches thematisch den Projektabschluss ergänzt.
Projektabschluss
4.5.1 Projektdesign / Bloom’sche Taxonomie 1 - Wissen
4.5.10 Planung und Steuerung / Bloom’sche Taxonomie 2 – Verstehen
Projekte sind zeitlich begrenzte Vorhaben. Daher ist es wichtig, ein Projekt für alle Stakeholder sichtbar zu beenden. Die Abschlussphase sollte bestimmten Formalien folgen und zum Ziel haben [KERZ17]
- das Projekt gemäß den vertraglichen Vereinbarungen zu beenden
- die Projektleistung zu analysieren (Nachkalkulation, Wirtschaftlichkeitsanalyse)
- die Erfahrungen während des Projektes zu sammeln und zu analysieren (Lessons Learned)
- die Ressourcen rückzuführen (Menschen, Maschinen, Material)
- die Projektorganisation aufzulösen
- einen Abschlussbericht zu erstellen
Leider zeigt die Erfahrung, dass der Projektabschluss eher stiefmütterlich behandelt wird. Projekte „fransen aus“, sie sind für einen Teil der Mitarbeiter beendet, für andere nicht. Kostenstellen werden nicht geschlossen, so dass die Buchung von Stunden und Ausgaben auf das Projekt weiter gehen kann. [PATZ17]
Dieses „Verhalten“ kann häufig bei erfolglosen Projekten beobachtet werden. Keiner, weder Projektleiter noch Management, möchte in diesem Fall der Wahrheit ins Gesicht sehen, dass das Projekt gescheitert ist. Man lässt es lieber „auslaufen“. Das Versäumnis, ein Projekt systematisch abzuschließen, widerfährt aber durchaus auch Projekten, die als erfolgreich bezeichnet werden können. Gründe dafür können sein
- dass die Projektmitarbeiter mit allerlei zusätzlichen Aufgaben das Projektende hinausschieben, da sie nicht wissen, wie bzw. wo es nach Projektende für sie weiter geht
- dass an einem systematischen Projektabschluss kein Interesse besteht, da der Nutzen nicht gesehen und das Vorgehen nur als reiner Formalismus wahrgenommen wird
- dass zu Beginn des Projektes keine klare Zieldefinition erfolgt ist und somit die Voraussetzungen für den Projektabschluss fehlen
- dass seitens des Managements mit Lieferung des Projektergebnisses das Interesse am Projekt schwindet, es nicht mehr die ursprüngliche Priorität genießt und damit die Abschlusssitzung immer weiter nach hinten geschoben wird, bis sich das Projekt quasi von alleine auflöst, weil alle Mitarbeiter bereits in neuen Projekten beschäftigt sind [BEA11b]
Prozess
Abbildung 73 – Prozess Projektabschluss
Produktabnahme
Die Phase der Produktabnahme teilt sich in die Tätigkeiten der Produktabnahme, der Abnahmeprüfung, der Klärung der Betreuung nach dem Projektende und der eigentlichen Produktübernahme. Unter Produkt wird in diesem Zusammenhang das im Projektauftrag formulierte Projektergebnis verstanden. Die Dokumentation erfolgt im Produktabnahmebericht. [GPM17b]
Dieser Bericht stellt das juristische Ende des Projektes dar. Die sich daraus ergebenden Konsequenzen finden sich in Kapitel 4.5.4 Abnahme (Definition)
Abschlussanalyse
Während der Abschlussanalyse werden eine Nachkalkulation und eine Wirtschaftlichkeitsanalyse durchgeführt. Mittels einer Abweichungsanalyse werden die evtl. festgestellten Abweichungen bzgl. Kosten, Termine, Leistung und Qualität auf ihre Ursachen hin analysiert.
Mit der Nachkalkulation wird der betriebswirtschaftliche Erfolg des Projektes ermittelt, indem alle relevanten kaufmännischen Daten zusammengestellt und mit den Vorgaben aus der Planung abgeglichen werden. Diese Informationen sind zum einen Bestandteil des Projektabschlussberichtes, zum anderen Input für die Phase Erfahrungssicherung. [DIN16a, PATZ17]
Die Wirtschaftlichkeitsanalyse in dieser Phase ist ein Soll/ Ist-Vergleich mit der Wirtschaftlichkeitsrechnung zu Beginn des Projektes. Hierbei werden alle Aufwendungen für geplante und ungeplante Leistungen erhoben und die Abweichungen zum ursprünglichen Plan dargestellt. Der Fokus kann auf der Rendite, dem erreichten Rationalisierungseffekt oder der Produktivitätssteigerung liegen. Allerdings gelingt der Vergleich nur, wenn zu Beginn des Projektes die Sollwerte festgelegt und dann die entsprechenden Ist-Daten fortwährend erhoben werden. [GPM17b]
Unterstützung für die Nachkalkulation und Analyse der Wirtschaftlichkeit leisten dabei folgende Fragen [KERT03]
- Was hat das Projekt tatsächlich gekostet?
- Wie viele Mitarbeiter waren tatsächlich beschäftigt?
- Wie lange hat es tatsächlich gedauert?
- Wann haben die Mitarbeiter tatsächlich angefangen und wann haben sie aufgehört oder das Projekt verlassen?
- Wie viel Arbeit hat das Team tatsächlich geleistet?
- Welchen Qualitätsgrad hat das Projekt tatsächlich erreicht?
- Wie verhalten sich Kosten und Termineinschätzung im Verhältnis zu den tatsächlichen Ergebnissen?
Alle aufgedeckten Abweichungen werden in der Abweichungsanalyse auf ihre Ursachen untersucht. Bewährt hat sich die Aufteilung der Ursachen in technische, organisatorische und personelle (TOP), sowie in vermeidbare, kaum vermeidbare und unvermeidbare Ursachen. [BEA11b]
|
Ursachen |
||
|
Technisch |
Organisatorisch |
Personell |
Vermeidbare |
Infrastruktur nicht rechtzeitig verfügbar |
Kompetenzstreitigkeiten |
Mangelnde Qualifikation |
Kaum vermeidbare Ursachen |
Fehlende Testfälle |
Konkurrenz durch andere Projekte |
Fluktuation |
Unvermeidbare |
Brand in einem Gebäudeteil |
Wechsel in der Firmenleitung |
Unfall |
Tabelle 49 – Ursachen für Abweichungen (Beispiel)
Alle Ergebnisse werden im Analysebericht zusammengefasst.
Erfahrungssicherung
In der Phase Erfahrungssicherung sollten Erfahrungen systematisch gesammelt, dokumentiert, aufbereitet und für kommende Projekte nutzbar gemacht werden. Dazu gehören auch die während der Analyse erhobenen Kennzahlen und die im Laufe des Projektes erstellten Dokumente, die es in geeigneter Form zu archivieren gilt. Diese gesammelten Erfahrungen, auch Lessons Learned bzw. Retrospektiven, sind die Grundlage für die Vermeidung von Fehlern in zukünftigen Projekten. Die Ergebnisse werden im Erfahrungsbericht dargestellt.
Folgende Fragen können für die Erhebung der Projekterfahrungen hilfreich sein [PATZ17]
- Was hat jeder Teilnehmer für sich aus dem Projekt gelernt?
- Welche Ergebnisse sind für die Gesamtorganisation wichtig?
- Welche positiven Erfahrungen können bei anderen Projekten angewendet werden?
- Was soll bei zukünftigen Projekten anders gemacht werden?
Damit die Erfahrungssicherung erfolgreich und effektiv sein kann, muss eine sichere Basis im Sinne von Vertrauen existieren. Nur in einer solchen Atmosphäre werden die Projektbeteiligten über ihre Arbeit diskutieren können und über möglicherweise bessere Vorgehensweisen diese zu erledigen. Diese Vertrauenskultur sollte der Projektleiter schon während des Projektes schaffen und leben. Voraussetzung dafür wäre eine konstruktive Fehler- und Lernkultur im Unternehmen, bei der Fehler zum Lernen gehören und nicht zum Karriereende bzw. zu Sanktionen führen.
Prozess des Lessons Learnd
Abbildung 74 - Prozess Lessons Learned
Das Lernen aus der Projekterfahrung kommt, wie bereits erwähnt, ausschließlich zukünftigen Projekten zugute. Es ist daher aus Sicht des Unternehmens eine wichtige Ressource für die Weiterentwicklung des unternehmensweiten Projektmanagements und Input für organisationales Lernen. [BEA11b]
Projektauflösung
Letzter Schritt der Abschlussphase und damit im gesamten Projektablauf ist die Projektauflösung. Aktivitäten der Projektauflösung sind [GPM17b]
- Abschlussbericht erstellen und dem Auftraggeber sowie den Mitgliedern der eingerichteten Projektgremien (z.B. Lenkungsausschuss, Fach- und Arbeitskreise) zur Verfügung stellen
- Abschlusssitzung(en) mit den eingerichteten Projektgremien und Vorstellung der Projektergebnisse inkl. Abschlussanalyse
- Projektpersonal zu neuen Aufgaben transferieren
- Projektressourcen auflösen bzw. verwerten
- ggfls. das Projekt aus dem Projektportfolio herausnehmen lassen
Der Projektabschlussbericht integriert den Produktabnahmebericht, den Analysebericht und den Erfahrungsbericht sowie die Ergebnisse der letzten Phase des Projektabschlusses.
Nachhaltiges Projektmanagement
4.3.3 Compliance, Standards und Regularien / Bloom’sche Taxonomie 1 – Wissen
Nachhaltiges Projektmanagement im Sinne von Wissensmanagement ist ein Teil des ICB-Elements Compliance, Standards und Regularien (siehe dazu Kapitel 1.6 Normen im Projektmanagement).
Neues Wissen lässt sich in Projekten aus Lessons Learned Workshops und Retrospektiven gewinnen (siehe Kapitel 7.6.4 Teamlernen). Allerdings wird hierbei häufig fälschlicherweise angenommen, dass das Einholen der gemachten Erfahrung am Projektende bereits Wissensmanagement darstellt. Diesen so erhobenen Informationen fehlt der Kontext. Sie sind einfach teilbar, werden aber nicht immer richtig verstanden bzw. fehlinterpretiert. Erst im Gespräch und durch Interaktion zwischen Projektteammitgliedern und anderen Stakeholdern werden diese zu nutzbarem Wissen mit dem in künftigen Projekten Fehler vermieden werden können. [PMI17a]
Wissensmanagement ist somit der
Ansatz einer Organisation, (negative) Erfahrungen so zu formulieren und darzustellen,
dass daraus neues (Handlungs-)wissen entsteht, um deren Weiterentwicklung zu
fördern und damit zukünftige Risiken zu mindern. [CARB18]
Phasenübergreifende Kompetenzen
Herzlichen Dank an Marcus Schulz für die Freigabe dieser Inhalte in digitaler Form.
Diese Inhalte finden Sie in Buchform hier
Abbildung 75 – ICB-Elemente in den phasenübergreifenden Kompetenzen
Die Phasenübergreifenden Kompetenzen gehören mehrheitlich in den Kompetenzbereich People. Dieser beschreibt die persönlichen und sozialen Kompetenzen, die im Projekt benötigt werden, um den Projekterfolg realisieren zu können. Die persönlichen Kompetenzen beginnen mit den Fähigkeiten zur Selbstreflexion und enden mit der Ergebnisorientierung. Ergänzt wird dieses Kapitel um das Kompetenzelement Change und Transformation, da im Veränderungsmanagement nach Meinung des Autors sehr viel phasenübergreifende Kompetenzen zum Tragen kommen.
Teamarbeit
Teamarbeit (4.4.6) „Bei der Kompetenz Teamarbeit geht es darum, Menschen zusammenzubringen, um ein gemeinsames Ziel zu erreichen. … Projektteams sind meist interdisziplinär. … Bei der Teamarbeit geht es darum, ein produktives Team aufzubauen, in dem es geformt, unterstützt und geführt wird. Kommunikation und die Beziehungen im Team zählen zu den wichtigsten Aspekten der Teamarbeit.“ [GPM17a, Seite 85] |
Teambegriff
4.4.6 Teamarbeit / Bloom’sche Taxonomie 2 – Verstehen
Ein Team ist eine Arbeitsgruppe von Individuen, die zusammen ein bestimmtes Produkt herstellen oder einen bestimmten Service anbieten und die sich für die Qualität dieser Leistung gegenseitig Rechenschaft ablegen. Mitglieder eines Teams haben geteilte Ziele, für deren Erreichung sie gemeinsam verantwortlich sind. Sie sind wechselseitig von der Leistung der anderen Teammitglieder abhängig und beeinflussen ihre Ergebnisse durch Interaktion. [DICK13]
Daraus lässt sich schlussfolgern, dass erfolgreiches Projektmanagement nicht nur von der Methodenkenntnis und den Führungsvoraussetzungen des Projektleiters abhängig ist, sondern in hohem Maße davon, wie die Projektmitarbeiter als Team agieren, wie sie sich als Projektteam verstehen und zur Erreichung des Projektziels Verantwortung für eine oder mehrere Aufgaben übernehmen. [DIN16b]
Ein Projektteam lässt sich somit charakterisieren als
- eine bestimmte Anzahl an Personen
- die als Gruppe
- über die Projektlaufzeit
- miteinander die gemeinsamen Projektziele verfolgen
- miteinander kommunizieren und interagieren
- gruppenspezifische Rollen, Normen und Werte bilden
- und darüber ein „Wir-Gefühl“ entwickeln
Mit dem „Wir-Gefühl“ entwickelt sich ein ausgeprägter Gemeinschaftsgeist und ein starkes Zusammengehörigkeitsgefühl (Gruppenkohäsion). [BERG16]
Teamregeln
Dass diese Form der Zusammenarbeit nicht immer reibungslos abläuft dürfte klar sein, schließlich arbeiten Menschen miteinander. Mit ein paar Teamregeln, hier beispielhaft aufgeführt, lässt sich diese Zusammenarbeit verbessern:
- ü Klare, gemeinsame Zielsetzung
- ü Eindeutige Rollen- und Aufgabenverteilung
- ü Wertschätzender, konstruktiver Umgang mit Konflikten
- ü Offene Kommunikation und Feedback
- ü Informationen stehen allen im Team zur Verfügung ( Transparenz)
- ü Verantwortung für seine Aufgabe übernehmen ( Verlässlichkeit)
- ü Loyalität gegenüber den Team und dem Projekt
- ü Toleranz, Respekt, Ehrlichkeit
- ü Erfolge gemeinsam feiern
„Letzten Endes kann man alle wirtschaftlichen Vorgänge auf drei Worte reduzieren: Menschen, Produkte und Profite. Die Menschen stehen an erster Stelle. Wenn man kein gutes Team hat, kann man mit den anderen beiden nicht viel anfangen.“
Lee Iacocca (1924 – 2019), ehem. US-amerikanischer Automobilmanager
Teamrollen nach Belbin
Raymond Meredith Belbin untersuchte bereits in den 1970er Jahren unter Einsatz von Unternehmensplanspielen die Leistung von unterschiedlich zusammengesetzten Teams. Nach Auswertung einer Vielzahl solcher Experimente ergaben sich für Belbin neun Rollen. Sein Rollenbegriff umfasst die Art des Sozialverhaltens und den Beitrag zur Aufgabenbewältigung, wobei jedes Teammitglied mehrere Rollen wahrnehmen kann. [BELB10, BANK17]
Bei diesen Rollen lassen sich drei Hauptorientierungen unterscheiden
- 3
handlungsorientierte Rollen:
Macher (Shaper), Umsetzer (Implementer), Perfektionist (Completer Finisher) - 3
kommunikationsorientierte Rollen:
Koordinator (Co-ordinator), Teamarbeiter (Teamworker), Wegbereiter (Ressource Investigator) - 3 wissensorientierte Rollen:
Neuerer (Plant), Beobachter (Monitor Evaluator), Spezialist (Specialist)
Jede Teamrolle beinhaltet positive Eigenschaften (Teamrollenbeitrag) und „erlaubte“ Schwächen und trägt auf ihre Weise zu einer produktiven Gruppenarbeit bei. [BELB18]
|
Teamrolle |
Teamrollenbeitrag |
Zulässige Schwächen |
handlungsorientiert |
Macher (Shaper) |
Dynamisch, arbeitet gut unter Druck, hat den Antrieb und Mut, Probleme zu überwinden. |
Neigt zu Provokationen, nimmt zu wenig Rücksicht auf die Gefühle anderer. |
Umsetzer (Implementer) |
Diszipliniert, verlässlich, konservativ, effizient, setzt Ideen in Aktionen um. |
Etwas unflexibel, reagiert verzögert auf neue Möglichkeiten. |
|
Perfektionist (Completer Finisher) |
Sorgfältig, gewissenhaft, ängstlich, findet Fehler und Versäumnisse, hält Fristen ein. |
Neigt zu übertriebener Besorgnis, delegiert nicht gern. |
|
kommunikationsorientiert |
Koordinator (Co-ordinator) |
Selbstsicher, guter Leiter, stellt Ziele dar, fördert die Entscheidungsfindung, gute Delegationsfähigkeiten. |
Kann als manipulierend verstanden werden, Tendenz zur Delegation persönlicher Aufgaben. |
Teamarbeiter (Teamworker) |
Kooperativ, sanft, einfühlsam, diplomatisch, hört zu, baut Spannungen ab. |
Unentschieden in kritischen Situationen. |
|
Wegbereiter (Ressource Investigator) |
Extrovertiert, enthusiastisch, kommunikativ, findet neue Optionen, entwickelt Kontakte. |
Über-optimistisch, verliert leicht das Interesse nachdem sich der erste Enthusiasmus gelegt hat. |
|
wissensorientiert |
Neuerer (Plant) |
Kreativ, phantasievoll, unorthodoxes Denken, gute Problemlösungsfähigkeiten. |
Ignoriert Nebensächlichkeiten, tendiert zur Konzentration auf das Persönliche. |
Beobachter (Monitor Evaluator) |
Nüchtern, strategisch, kritisch, berücksichtigt alle Optionen, gutes Urteilsvermögen. |
Geringer Antrieb, mangelnde Fähigkeit zur Inspiration des Teams. |
|
Spezialist (Specialist) |
Zielstrebig, engagiert, hat Fähigkeiten und Fertigkeiten die nur selten verfügbar sind. |
Leistet seinen Beitrag nur in einem engen Rahmen. |
Tabelle 63 – Teamrollen nach Belbin
Anmerkung:
Die Teamrollen nach Belbin eignen sich in der Praxis hervorragend als Übersicht und zur Orientierung für die Planung von Arbeitspaketen und Aufgaben. Dabei sollte beachtet werden: wissenschaftliche Untersuchungen belegen, dass nur selten eine einzelne Person alle Aufgaben einer Rolle übernimmt. Vielmehr handelt es sich um Aufgabenspektren, die im Team auf mehrere Personen verteilt werden. Unterschiedliche Talente, Fähigkeiten und Eigenschaften sollten projektbezogen möglichst optimal kombiniert werden. [BORN15, BECK16]
Teamentwicklung
4.4.6 Teamarbeit / Bloom’sche Taxonomie 2 – Verstehen
Formal wird das Projektteam durch die Benennung der Mitglieder gebildet. Um jedoch die bei Jedem vorhandene Leistung freizusetzen, müssen sich die interpersonellen Beziehungen der Teammitglieder entwickeln. Nach Bruce Tuckman durchlaufen Teams dabei vier typische Entwicklungsphasen bis zur optimalen Zusammenarbeit und somit zur bestmöglichen Leistung – forming, storming, norming, performing. In der fünften Phase – adjourning – findet die Auflösung des Teams statt. [DICK13]
Eine Beschreibung der einzelnen Teamphasen enthält die folgende Tabelle.
Phase |
Inhaltsebene |
Rolle des Projektleiters |
Beziehungsebene im Team |
Forming |
Kennenlernen der Aufgabe und der Teammitglieder |
Gastgeber, richtungsweisend, erklärend |
Kontakt Suche nach Orientierung; Setzen von Grenzen |
Storming |
Schwierigkeiten mit der Aufgabe. Selbstbehauptung, Finden der eigenen Position im Team. |
Katalysator |
Konflikt Konflikte und Polarisation, Meinungen werden offen vertreten, Vertrauen baut sich auf, Herausbilden der Führung |
Norming |
Austausch von Informationen, Festlegen von Regeln |
Moderator |
Kontrakt Entwickeln einer Teamidentität; Verhalten untereinander wird justiert; Vereinbarungen werden getroffen |
Performing |
Gruppe ist strukturiert und gefestigt |
Unterstützer |
Kooperation Agieren als Einheit; klares Verständnis was gefordert ist; gegenseitige Unterstützung, Konflikte sind gelöst |
Adjourning |
Auflösung des Teams |
Coach |
Gefühl des Verlustes; Ungewissheit über die Zukunft |
Tabelle 64 – Teamphasen und Rolle des Projektleiters
Die beschriebenen Findungs- und Klärungsprozesse lassen sich durch gezielte fördernde Maßnahmen beschleunigen, damit ein Team schnell in die produktive Performing-Phase kommt.
In der Praxis sind die Phasen der Teamuhr nicht immer klar voneinander zu trennen. Es werden allerdings alle Phasen von einem Team durchlaufen, sie können sich jedoch überlappen oder von unterschiedlicher Dauer sein. Ein Ausfall einzelner Phasen führt später zu Leistungseinbußen. Der Projektleiter sollte diese Phasen aktiv in seiner Rolle gestalten und die Teamfindung, speziell während der Forming-Phase, nicht dem Zufall überlassen. [BERG16]
Spezielle Teameffekte
Ein starkes „Wir-Gefühl“ hat nicht nur positive Effekte. Problematisch wird es, wenn diese hohe Kohäsion eine Eigendynamik entwickelt. Dabei lassen sich vier Phänomene beobachten – Groupthink, Groupshift bzw. Risk shifting, Social Loafing und das Abilene-Pardox. [DÖRN11, BERG16]
|
Voraussetzung |
Symptome |
Group-think |
|
|
Groupshift bzw. Risk shifting |
|
|
Social Loafing |
|
|
Abilene-Paradox[10] |
|
|
Tabelle 65 – Teameffekte – Groupthink, Groupshift, Social Loafing, Abilene Paradox
Beispiele bzw. Ergebnisse für diese Phänomene sind
- Explosion
des Space Shuttles Challenger 1986
arbeiten unter Druck, ignorieren wichtiger Informationen und Hinweise (Dichtungsringe an den Feststoffraketen werden bei < 12°C porös, am Starttag zeigte das Thermometer 3°C) [BERG16] - Reaktorkatastrophe
von Tschernobyl 1986
arbeiten unter Druck, hochprofessionelles, offiziell ausgezeichnetes Team, ignorieren von Warnhinweisen und Sicherheitsbestimmungen [DÖRN11] - Brand der Ölplattform Deepwater Horizon 2010
arbeiten unter (Kosten-) Druck, ignorieren geltender Standards, ignorieren von Expertenmeinungen außerhalb des Unternehmens[11]
Teamlernen
4.4.6 Teamarbeit / Bloom’sche Taxonomie 2 – Verstehen
Die Arbeit in Teams bildet fraglos die Grundlage für die Umsetzung eines Projekts. Durch die Vernetzung unterschiedlichen Wissens und unterschiedlicher Qualifikationen sollen Teams leichter, schneller und kreativer Lösungen erarbeiten als der Einzelne. Oder wie es bereits Aristoteles ausdrückte „Das Ganze ist mehr als die Summe seiner Teile“. Durch die Möglichkeit, im Team von- und miteinander zu lernen, können Fehler schneller erkannt und Synergien einfacher realisiert werden. [OELS09]
Eine gängige Möglichkeit des Teamlernens und des Wissensmanagements ist ein Lessons Learned Workshop. Er sieht vor, positive wie negative Erfahrungen zu sammeln, diese zu einem bestimmten Zeitpunkt aufzuarbeiten und mit den daraus gewonnenen Erkenntnissen Verbesserungen für die weitere (Zusammen-)Arbeit umzusetzen. [BANN14]
Konflikte und Krisen
Konflikte und Krisen (4.4.7) „Zur Kompetenz Konflikte und Krisen gehört das Abmildern oder Lösen von Konflikten und Krisen durch hohe Aufmerksamkeit für das Umfeld und die Fähigkeit, Abhilfe für Meinungsverschiedenheiten zu erkennen und anzubieten. Konflikte und Krisen können Ereignisse und Situationen einschließen, charakterliche Konflikte, Stresslevels und andere potenzielle Gefahren.“ [GPM17a, Seite 89] |
Definition
4.4.7 Konflikte und Krisen / Bloom’sche Taxonomie 1- Kennen
Konflikt
Ein Konflikt besteht, wenn sich mindestens eine Person durch das Handeln einer anderen Person oder Institution in ihren Bedürfnissen verletzt fühlt oder die Verletzung ihrer Bedürfnisse befürchtet. [GPM17b, SCHI14]
Krise
Das Wort Krise stammt aus dem Griechischen und bedeutet wörtlich übersetzt „schwierige Lage“. Krisen können ganz unterschiedliche Dimensionen haben. Sie können eine einzelne Person betreffen oder eine Gruppe, wie zum Beispiel ein Projektteam. Eine Krise im klassischen Sinn bezeichnet eine über einen gewissen (längeren) Zeitraum anhaltende massive Störung des gesellschaftlichen, politischen oder wirtschaftlichen Systems. [BPB11]
Bezogen auf ein Projekt stellen Krisen eine besondere Form des Konflikts dar und sind nichts anderes als eine extreme Projektsituation bei der sich Beteiligte und/ oder Betroffene in einem Gefühl der Ausweglosigkeit befinden, weil Krisen
- eine gravierende Abweichung vom Plan bewirken und
- als existenzbedrohend für das Projekt sowie die Projektorganisation angesehen werden.
Krisen haben immer zwei Aspekte:
- einen sachlichen Aspekt (der Projekterfolg ist objektiv gefährdet oder bereits realistisch nicht mehr zu erreichen) und
- einen menschlich-persönlichen Aspekt (Druck, Stress, Angst, Unsicherheit, empfundene Ausweglosigkeit bei den handelnden Personen) [MOTZ17]
Allerdings stecken in Krisen auch Chancen auf Verbesserungen.
„Krise ist ein produktiver Zustand. Man muss ihm nur den Beigeschmack der Katastrophe nehmen.“
Max Frisch (1911 – 1991), Schweizer Schriftsteller und Architekt
Konfliktursachen
4.4.7 Konflikte und Krisen / Bloom’sche Taxonomie 2- Verstehen
Konflikte in Projekten sind „gelebter Alltag“, sie sind Teil menschlicher Zusammenarbeit. Meist entstehen sie dadurch, dass unterschiedliche Erwartungen aufeinander treffen. In den meisten Fällen befürchten die Konfliktbeteiligten, Nachteile in Kauf nehmen zu müssen. Diese befürchteten Nachteile können in verschiedenen Bereichen ursächlich für Konflikte sein. In der folgenden Abbildung sind die möglichen Ursachen und ihre Wechselwirkungen aufgezeigt. [GUGE10]
Abbildung 91 – Konfliktursachen
Als Projektleiter ist es nicht einfach, Konflikte zu erkennen, da sie meist nicht offen ausgetragen werden. Mit einer Ausnahme – wir sind ein Teil des Konfliktes. Wir stellen üblicherweise die Auswirkungen (sinkende Arbeitsleistung, Informationen werden nicht weitergegeben) bzw. die Symptome (Rückzug auf formale Kommunikation, Überziehen von Pausenzeiten, Cliquenbildung) fest. Wenn die emotionale Ebene (Beziehungsebene) stimmt, lassen sich die meisten Konflikte auf der Sachebene (Ziele, Wege, Ressourcen) lösen. Schwierig wird es, wenn persönliche Rollen- oder Beziehungskonflikte die anderen Konfliktursachen überdecken bzw. negativ beeinflussen und dadurch möglicherweise zu einer Gefahr für den Projekterfolg werden. [GPM17b]
„Dass man mit der Umwelt und besonders seinen Mitmenschen im Konflikt leben kann, dürfte wohl niemand bezweifeln.“
Paul Watzlawick (1921 – 2007), u.a. Kommunikationswissenschaftler, Psychotherapeut und Autor
Konflikte müssen nicht zwingend einen destruktiven Charakter haben, sie können auch durchaus positiv wirken. Sie sind Indikator für notwendige Veränderungen, können Chancen aufdecken, bereinigen unangenehme Situationen und ermöglichen gemeinsame Lösungen.
Konflikteskalation
4.4.7 Konflikte und Krisen / Bloom’sche Taxonomie 3- Anwenden (Level C)
Erfolgt bei destruktiven Konflikten keine Lösung, verursachen sie sinkende Produktivität, hohe Kosten und möglicherweise krankheitsbedingte Ausfälle von Mitarbeitern. Konflikte durchlaufen eine Art Evolution. Je weiter diese fortschreitet, desto unmöglicher wird ihre Lösung. In Anlehnung an das 9-Stufen-Modell des Konfliktforschers Friedrich Glasl, lässt sich diese Konflikteskalation anschaulich beschreiben. [GLAS17]
Abbildung 92 – Konflikteskalation nach Glasl
Wie der Abbildung zu entnehmen ist, lässt sich das Modell in drei Ebenen gliedern. In der ersten Ebene können beide Konfliktparteien noch gewinnen (Win-Win-Situation), in der zweiten gewinnt nur noch eine Partei (Win-Lose-Situation) und in der dritten verlieren letztendlich beide (Lose-Lose-Situation). Die einzelnen Stufen stellen sich folgendermaßen dar: [GLAS17, KREY05]
Win-Win
1. Spannung/ Verhärtung
Konflikte beginnen mit Meinungsverschiedenheiten und sich verhärtenden Standpunkten. Bei beiden Parteien besteht die Auffassung, dass die Situation durch Gespräche entspannt werden kann.
2. Debatten
Beide Parteien überlegen sich Strategien, um den jeweils Anderen mit Argumenten zu überzeugen. Es findet allerdings eine Polarisation auf der emotionalen Ebene statt. Streit ist möglich. Dennoch besteht bei beiden Parteien die Auffassung, das Problem mittels Kommunikation lösen zu können.
3. Aktionen
Die Konfliktparteien erhöhen den Druck aufeinander, um ihre Meinung bzw. ihre Anforderung durchzusetzen. Gespräche werden abgebrochen, die Überzeugung, dass Reden nicht mehr ausreicht, gewinnt allmählich die Oberhand. Die bis zu diesem Zeitpunkt eventuell noch vorhandene Empathie mit der Gegenseite löst sich auf. Die Gefahr von Fehlinterpretationen wächst. Der Konflikt verschärft sich, eine dritte, neutrale Person zur Konfliktlösung kann hier bereits sinnvoll sein.
Win-Lose
4. Koalition
Aufbau von Feindbildern, die im Wesentlichen aus Klischees bestehen. Es werden Sympathisanten gesucht und als mögliche Koalitionspartner hofiert. Die Sachebene wird aus den Augen verloren, Ziel ist es jetzt, den Konflikt zu gewinnen.
5. Gesichtsverlust
Auf dieser Stufe kommt es zu direkten und in den meisten Fällen öffentlich ausgeführten Angriffen auf die andere Konfliktpartei. Der Vertrauensverlust auf beiden Seiten ist vollständig. Es kommt zum Gesichtsverlust im Sinne des Verlustes der moralischen Glaubwürdigkeit.
6. Drohstrategie
Die Eskalation wird durch beiderseitige Drohungen und das Setzen von Ultimaten weiter beschleunigt. Die Macht der Beteiligten manifestiert sich in der Höhe der angedrohten Sanktionen und dem darin enthaltenen Schädigungspotenzial für den jeweiligen Gegner. Die Mittel (Drohung und Ultimatum) stellen den Versuch dar, die Eskalation zu kontrollieren.
Lose-Lose
7. Begrenzte Vernichtung
Der Gegner wird nicht mehr als Mensch wahrgenommen. So lange der Gegner getroffen wird, werden bei begrenzten Vernichtungsschlägen auch eigene Verluste als Gewinn angesehen.
8. Zersplitterung
Jedes Mittel, das der Zerstörung und Auflösung des Gegners dient, erscheint den Konfliktparteien als legitim.
9. Totale (Selbst-)Vernichtung
Die Chance eines „Last Exit“ wurde vertan, es gibt keinen Weg zurück. Es geht nur noch darum, bei der Vernichtung des Gegners den eigenen Schaden so gering wie möglich zu halten.
Bei einem eskalierten Konflikt haben die Konfliktparteien keinerlei Möglichkeit mehr, die negativen Vorzeichen ihrer Werturteile und Emotionen zu kontrollieren und zu beeinflussen. Daraus folgt, dass zur Prävention von Konflikten und bei der Deeskalation von Konflikten die Beziehungsebene positiv zu gestalten ist. Insbesondere durch kooperatives Verhalten werden wechselseitig positive Werturteile und Emotionen gefördert.
Handlungsstrategien im Konfliktfall
4.4.7 Konflikte und Krisen / Bloom’sche Taxonomie 3- Anwenden (Level C)
Für Konfliktsituationen kann das TKI, das Thomas-Kilmann Conflict Mode Instrument herangezogen werden. In solchen Situationen wird das Verhalten einer Person anhand zweier grundlegender Dimensionen beschrieben – Durchsetzungsfähigkeit (meine Interessen) und Zusammenarbeit (die Interessen der Anderen). Diesen grundsätzlichen Verhaltensweisen können fünf Konfliktbewältigungsmodalitäten zugeordnet werden: [KILM75, GPM17b]
- 1) Vermeiden bzw. verdrängen einer Auseinandersetzung,
- 2) Nachgeben gegenüber dem Gegner,
- 3) Durchsetzen der eigenen Ziele,
- 4) Erarbeiten einer gemeinsamen Lösung (win-win),
- 5) Entwickeln eines Kompromisses.
Abbildung 93 – Übersicht Konfliktstile (TKI)
Die folgende Tabelle zeigt eine Übersicht der Konfliktstile, der dahinterstehenden persönlichen Haltung und einiger Vor- bzw. Nachteile. [KREY05]
Konfliktstil |
Haltung |
Vor- bzw. Nachteil |
vermeiden/ fliehen |
„Nichts wie weg“ |
Q verschärfter Folgekonflikt |
nachgeben/ unterwerfen |
Aufgabe der eigenen Bedürfnisse |
|
durchsetzen/ konkurrieren |
„Sieg oder Niederlage“ |
|
Kompromiss/ feilschen |
„Jedem begegnete man zweimal“ |
|
gemeinsame Lösung/ integrieren |
„Sich auseinander setzen, um sich zusammenzusetzen“ |
|
Tabelle 66 – Konfliktverhaltensweisen
„Bedenke: Jeder faule Kompromiss fault weiter.“
Hans-Jürgen Quadbeck-Seeger (*1939), ehem. Forschungsvorstand der BASF
Die Wahl des Konfliktstiles ist auch davon abhängig, mit wem der Konflikt besteht – mit dem Vorgesetzten, mit unterstellten Mitarbeitern oder mit hierarchisch gleichgestellten Kollegen.
Kooperative Konfliktlösung als Handlungsstrategie
4.4.7 Konflikte und Krisen / Bloom’sche Taxonomie 2- Verstehen (Level C)
Eine kooperative Konfliktlösung ist eine Mediation, bei dem eine neutrale dritte Person, der Mediator, die Parteien bei der Beilegung eines Konfliktes unterstützt. Der Mediator ist zwar unparteiisch, aber nicht unbeteiligt. Er strukturiert das Gespräch zwischen den Konfliktpartnern, hilft durch gezielte Fragen, die zugrunde liegenden Interessen zu erkennen, klärt Missverständnisse auf und unterstützt die Konfliktpartner dabei, gemeinsam Lösungen zu finden. [KREY05]
Abbildung 94 – Phasen kooperativer Konfliktlösung
Vorgehensweise:
Mediation
eröffnen
Information über Konflikt, Motivation der Beteiligten zu einer Lösung,
Erläuterung der Vorgehensweise und Regeln der Moderation
Informationen
sammeln
unterschiedliche Sichtweisen werden gesammelt, Positionen werden dargestellt
Bedürfnisse
klären
Befürchtungen werden geäußert, Bedürfnisse aufgedeckt, der Konflikt wird in
sachliche und soziale Komponenten zerlegt, eine gemeinsame Beschreibung des
Ist-Zustands wird von den Beteiligten erarbeitet
Lösungen
vereinbaren
alternative Zielzustände werden erarbeitet, Handlungsspielräume
dargestellt, ein für alle akzeptabler Zielzustand (Soll-Zustand) wird
beschrieben
Erfolg
sichern
Konsequenzen für die Beteiligten werden aufgezeigt, verbindliche
Verhaltensregeln werden aufgestellt, wer macht was bis wann wird festgelegt,
Ergebnis wird rechtssicher formuliert (vollständig, verständlich,
zielgerichtet)
[1] i.S.v. beweglich, unbeständig, wechselhaft
[2] Siehe http://agilemanifesto.org/iso/de/manifesto.html
[3] Anmerkung des Autors: Der englische Begriff Compliance bedeutet sinngemäß die Einhaltung von Gesetzen, Regeln, Normen und Standards.
[4] https://www.dpdhl.com/de/ueber-uns/strategie.html, abgerufen am 07.01.21
[5] Anmerkung: hohe Punktzahl = geringes Risiko, niedrige Punktzahl = hohes Risiko
[6] … oder anders ausgedrückt – to assume makes an ass out of you and me
[7] Anmerkung: Außerhalb des deutschen Sprachraums finden die Begriffe „Triple Constraint“, „Iron Triangle“ oder „Project Triangle“ Verwendung.
[8] Bei Motzel findet sich zusätzlich noch der Business Promotor (verfügt über finanzielle Ressourcen) [MOTZ17]
[9] In der Praxis hat sich bewährt, ab einer Eintrittswahrscheinlichkeit von 30% das Risiko als Tatsache zu betrachten.
[10] 1974 von Jerry B. Harvey, Professor für Betriebswirtschaft an der George Washington University als Begriff eingeführt
[11] vgl. Deepwater Horizon Unfallhergang bei de.wikipedia.org/wiki/Deepwater_Horizon#Unfallhergang, abgerufen am 30.10.2018
